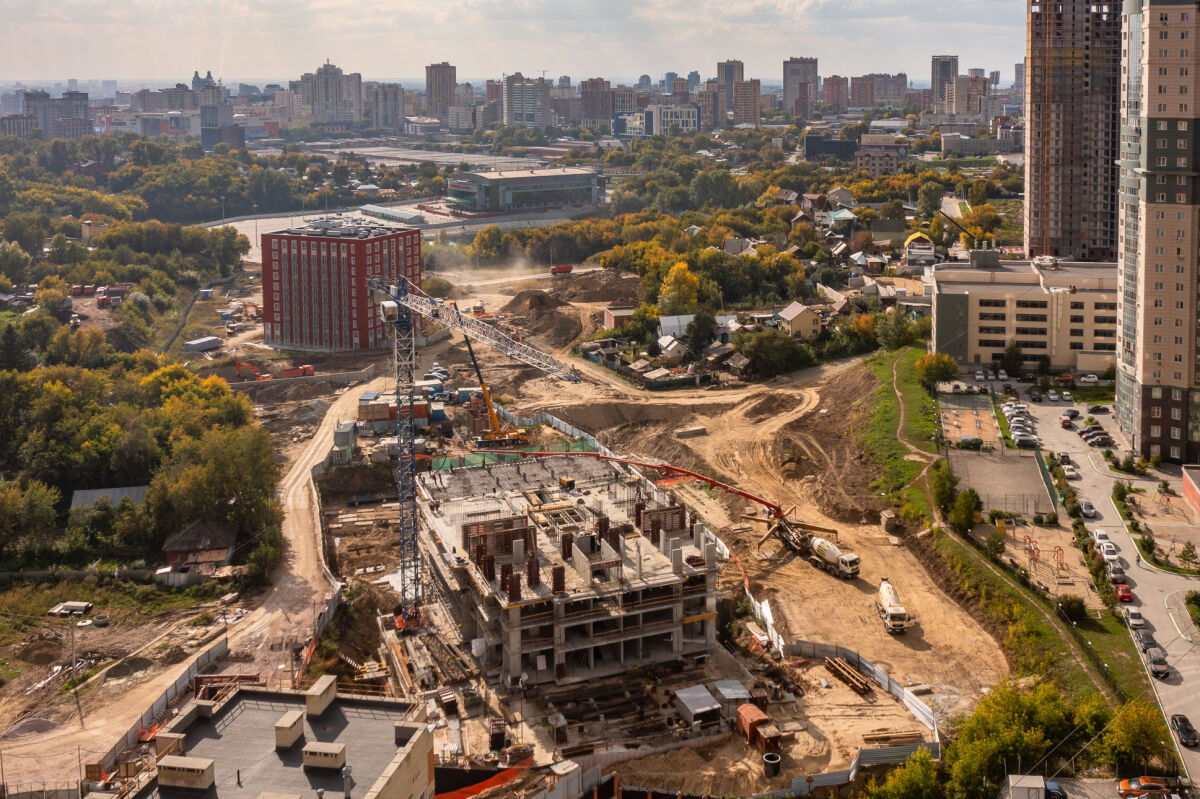

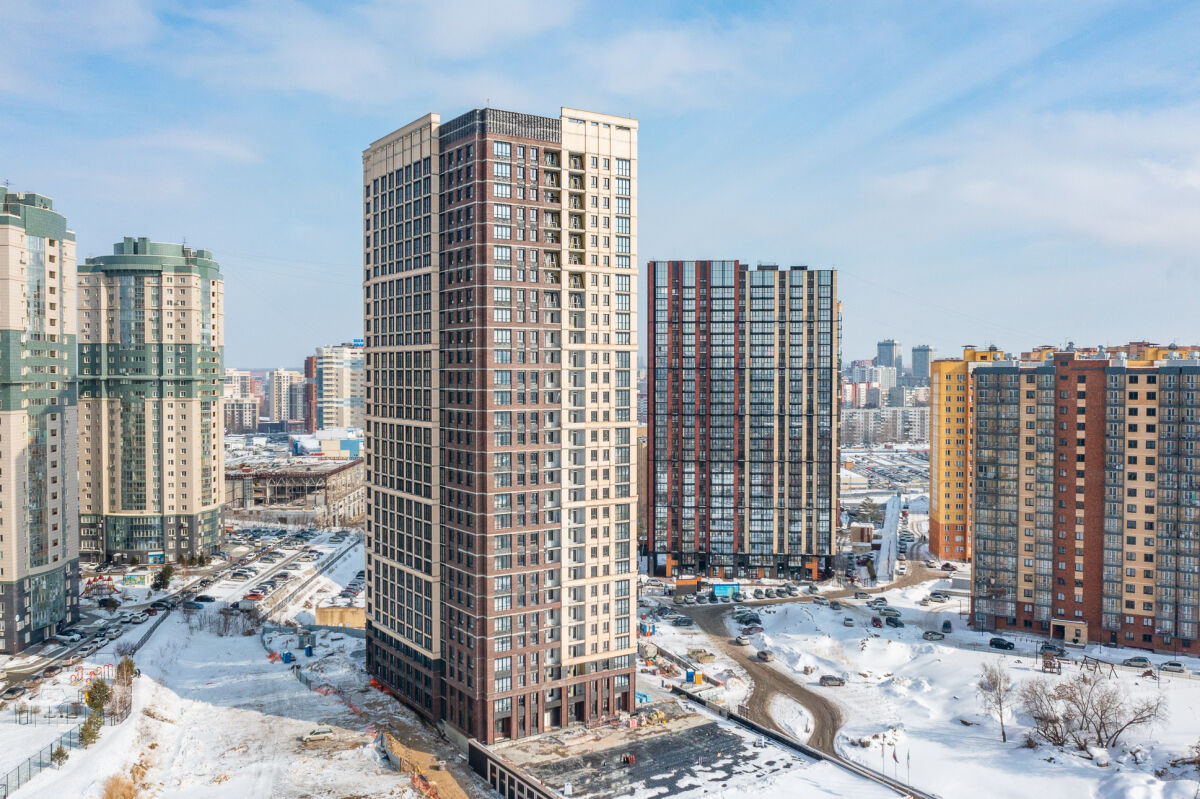

Дневник стройки

Апрель 2025

Рассказываем о динамике:

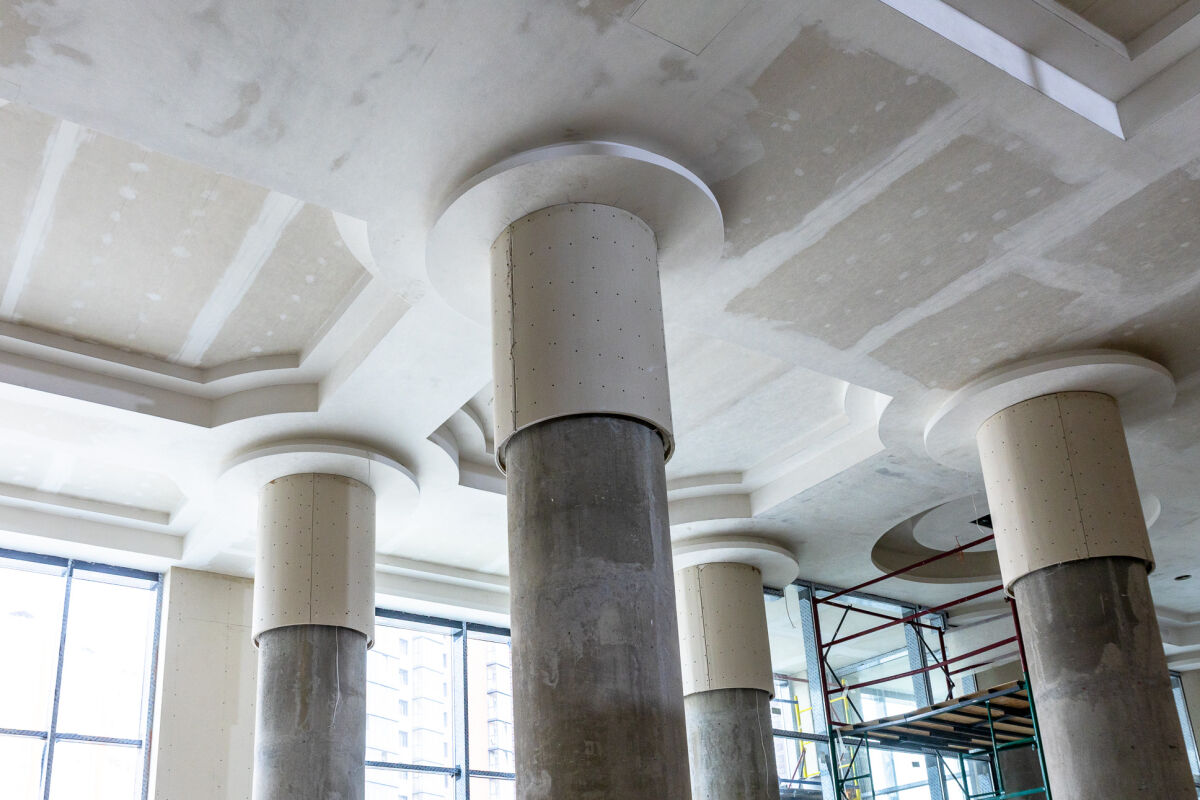

Жилой дом🏡:

1. Чистовая отделка МОП ведется с 25 по 29 этаж.

2. Завершены работы по устройству вертикальных конструкций и ведутся работы по устройству потолков из ГКЛ в холле первого этажа.

3. Монтаж квартирных дверей выполнен по 26 этаж включительно, дверей МОП по 22 этаж включительно.

4. Завершаются работы по монтажу алюминиевых конструкций по пропускам.

5. Чистовая отделка ПВХ конструкций ведется с 25 по 27 этаж.

6. По фасаду ведутся работы по герметизации температурных швов, покраске торцов плит перекрытий и прокладке кабельных линий фасадного освещения.

7. Ведется подготовка участка к началу работ по благоустройству прилегающей территории.

8. Так же ведутся работы по завершению ливневой канализации на прилегающей к дому территории

Парковка🚗:

1. Завершены работы по устройству кровли парковки.

2. Завершены финальные работы по кладке лицевого кирпича подземно-надземной части парковки.

3. На -1 этаже ведутся работы по монтажу системы пожаротушения (-2 этаж завершен), кабельных линий и освещения (-2 этаж завершен).

4. Монтаж системы вентиляции проводится на -2 этаже парковки и техническом этаже БС1.
5. На -2 этаже начаты подготовительные работы по устройству наливных полов.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Март 2025

Делимся результатами строительства:

Жилой дом🏡:

1. Завершен этап черновых отделочных работ.

2. Чистовая отделка ПВХ конструкций ведется с 20 по 24 этажи.

3. Завершены в полном объеме работы по монтажу лифтов и начаты работы по их пуско-наладке.

4. Ведутся работы по герметизации температурных швов по фасаду здания.

5. Работы по чистовой отделке МОП ведутся с 22 по 27 этажи.

6. Монтаж квартирных дверей выполнен по 24 этаж включительно, дверей МОП по 21 этаж включительно.

7. Завершены работы по устройству вертикальных конструкций из ГКЛ в холле первого этажа и начаты работы по устройству потолков из ГКЛ в ходе первого этажа.

8. Идут финальные работы по кладке лицевого кирпича подземно-надземной части парковки.

Парковка🚗:

1. Ведутся работы по монтажу систем пожаротушения и вентиляции на -1 этаже парковки (-2 этаж завершен).

2. Монтаж кабельных линий и освещения, системы вентиляции ведется на -2 этаже.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Февраль 2025

Рассказываем о результатах строительства:

1. Чистовая отделка ПВХ конструкцийт ведется с 14 по 16 этаж.

2. Чистовая отделка МОП производится с 19 по 25 этаж, также начаты работы по чистовой отделке холла 1-го этажа.

3. Завершен основной объем по монтажу алюминиевых светопрозрачных конструкций (остались локальные пропуски в зоне крана и в месте, где был подъемник).

4. Завершен монтаж первой тройки лифтов и начат монтаж второй тройки лифтов.

5. Монтаж квартирных дверей выполнен с 4 по 22 этаж.

6. Монтаж дверей МОП с 4 по 13 этаж.

7. Ведутся работы по устройству кровли 2-й части парковки.

8. В парковке ведутся работы по монтажу систем пожаротушения и вентиляции на -2 этаже.

Так же начаты работы по устройству фасадного освещения.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Январь 2025

Динамика строительства:

Жилой дом🏡:

1. Завершен этап черновых отделочных работ.

2. Завершены работы по монтажу алюминиевых конструкций, остекление ведется на 28,29 и 1,2 этажах. Отделка откосов с 9 по 12 этаж.

3. Начаты работы по монтажу лифтового оборудования (2 лифта уже в процессе монтажа, в одном идут работы по подготовке настилов).

4. Работы по монтажу стояков системы отопления/водоснабжения/канализации/пожаротушения и разводка систем водоснабжения и отопления выполнены в полном объеме.

5. Ведутся работы по герметизации температурных швов по фасаду здания.

6. Работы по чистовой отделке МОП ведутся с 14 по 18 этаж.

7. Работы по монтажу квартирных дверей ведутся с 12 по 14 этаж, двери в МОП с 8 по 11 этаж.

Парковка🚗:

1. Ведутся работы по монтажу систем пожаротушения и вентиляции на -2 этаже парковки.

2. Так же ведутся работы по устройству кровли 2 части.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Декабрь 2024

Делимся результатами строительства:

Жилой дом🏡:

1. В полном объеме выполнено устройство монолитного каркаса.

2. Работы по установке алюминиевых витражей ведутся с 22 по 24 этаж, остекление квартир проводится с 19 по 21 этаж. Отделка откосов идет на 6 и 7 этажах.

3. Работы по черновой отделке:

  1. оштукатуривание стен - 27-29 этажи;
  2. стяжка пола - 25 этаж;

4. Работы по монтажу стояков бытовой канализации, систем отопления и водоснабжения завершены.

5. Горизонтальная разводка систем отопления и водоснабжения ведется на 28 этаже.

6. Ведутся работы по герметизации температуры швов по фасаду и подготовка к покраске торцов плит перекрытий.

7. Работы по чистовой отделке МОП ведутся с 5 по 14 этаж включительно.

8. Монтаж квартирных дверей идет с 5 по 8 этаж.

9. Ведутся работы по монтажу систем вентиляции на техническом этаже.

Парковка🚗:

1.  Начаты работы по устройству кровли 1 этапа.

2. 2 этап выполнен на 90%.

3. Ведутся работы по монтажу систем пожаротушения.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Ноябрь 2024

Рассказываем о результатах строительства:

Жилой дом🏡:

1. В полном объеме выполнен монтаж пвх изделий и устройство кровли.

2. Работы по остеклению алюминиевых витражей ведутся на 14 этаже.

3. Завершены работы по прокладке кабельных линий в квартирах и МОП и монтаж стояков электроснабжения.

4. Работы по черновой отделке:

  1. оштукатуривание стен - 21, 25, 26 этажи;
  2. стяжка пола - 1 этаж;

5. Работа по монтажу стояков систем отопления и водоснабжения ведется на 27 этаже.

6. Горизонтальная разводка систем отопления и водоснабжения на 22,23,24 этажах.

7. Работы по устройству мокрых фасадов на следующих стадиях:

  1. утепление балконов - 99%;
  2. клейармирование - 95%;
  3. декоративная штукатурка - 55%.

8. Работы по чистовой отделке МОП ведутся с 5 по 10 этаж включительно.

Так же в здании уже запущено ИТП.

Парковка🚗:

1. Ведутся работы по устройству 2-го этапа подземной автостоянки: в полном объеме выполнен ростверк, вертикальные конструкции и плита перекрытия -2 этажа.

2. Ростверк 1 этапа парковки полностью выполнен, вертикальные конструкции - 2 этажа готовы на 90%.

3. Проводится монтаж стояков электроснабжения на -1 и -2 этажах парковки.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

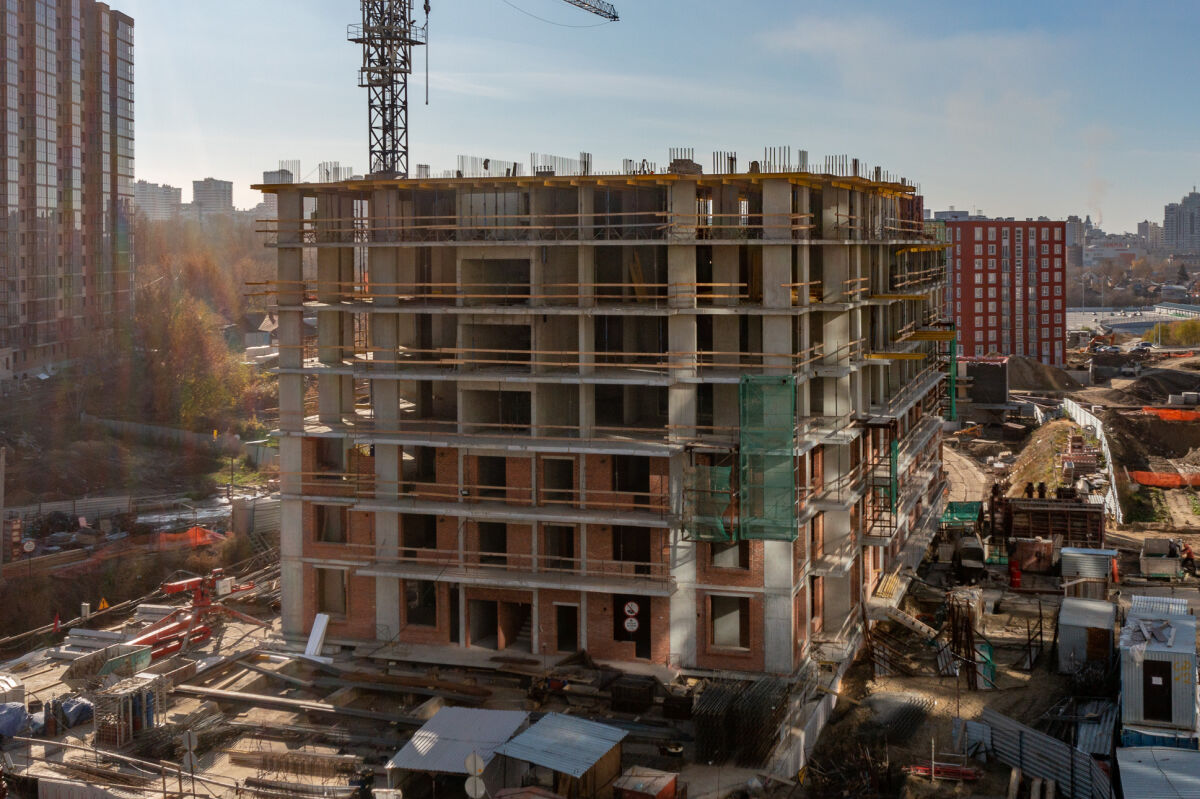

Октябрь 2024

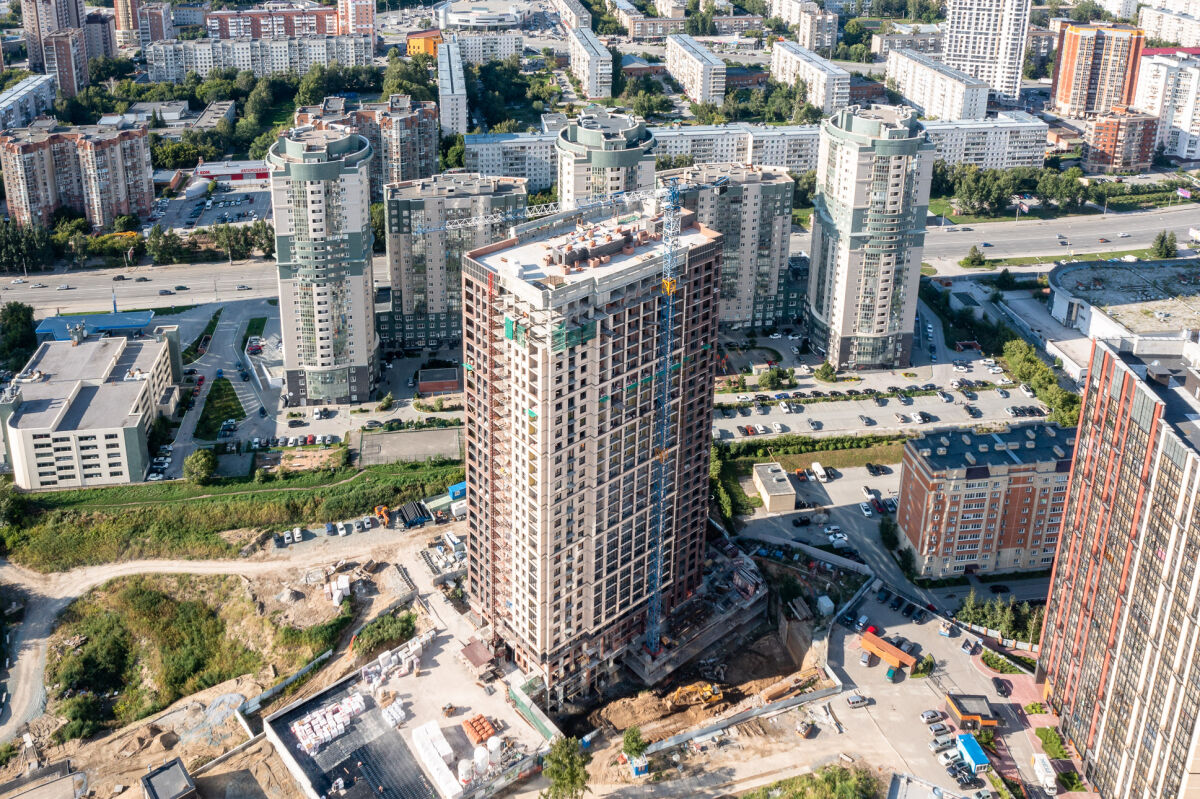

Рассказываем о динамике:

Жилой дом🏡:

1. Завершены работы по устройству кладки лицевой версты.

2. Завершена кирпичная кладка внутренних стен и перегонок жилого дома. Завершена кладка наружной версты по периметру парковки.

3. Ведутся работы по установке кровли (финальный слой гидроизоляции).

4. Монтаж ПВХ конструкций завершен с 3 по 28 этаж и заканчивается на 1,2,29 этажах, монтаж витражей выполнен по 21 этаж (остекление ведется с 4 по 13 этаж).

5. Работы по монтажу кабельных линий ведутся на 1 и 23 этажах.

6. Оштукатуривание стен ведется на 24 этаже, стяжка пола на 18 этаже.

7. Работы по монтажу стояков водоснабжения и отопления ведутся на 24 этаже, канализации на 20 этаже, монтаж коробов системы вентиляции производится на тех. этаже.

8. Устройство мокрых фасадов с 21 по 27 этаж - работы по клейармированию, утепление до 27 этажа включительно, декоративная штукатурка с 5 по 19 этаж.

9. Монтаж кабельных линий по квартирам и МОП идет на 27-29 этажах + ведутся работы по монтажу стояков электроснабжения.

Парковка🚗:

1. Ведутся работы по армированию 2-й захватки ростверка 2 этапа парковки и бетонированию вертикальных конструкций -2 этажа, по подвалу идет монтаж воздуховодов, кабельных линий.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

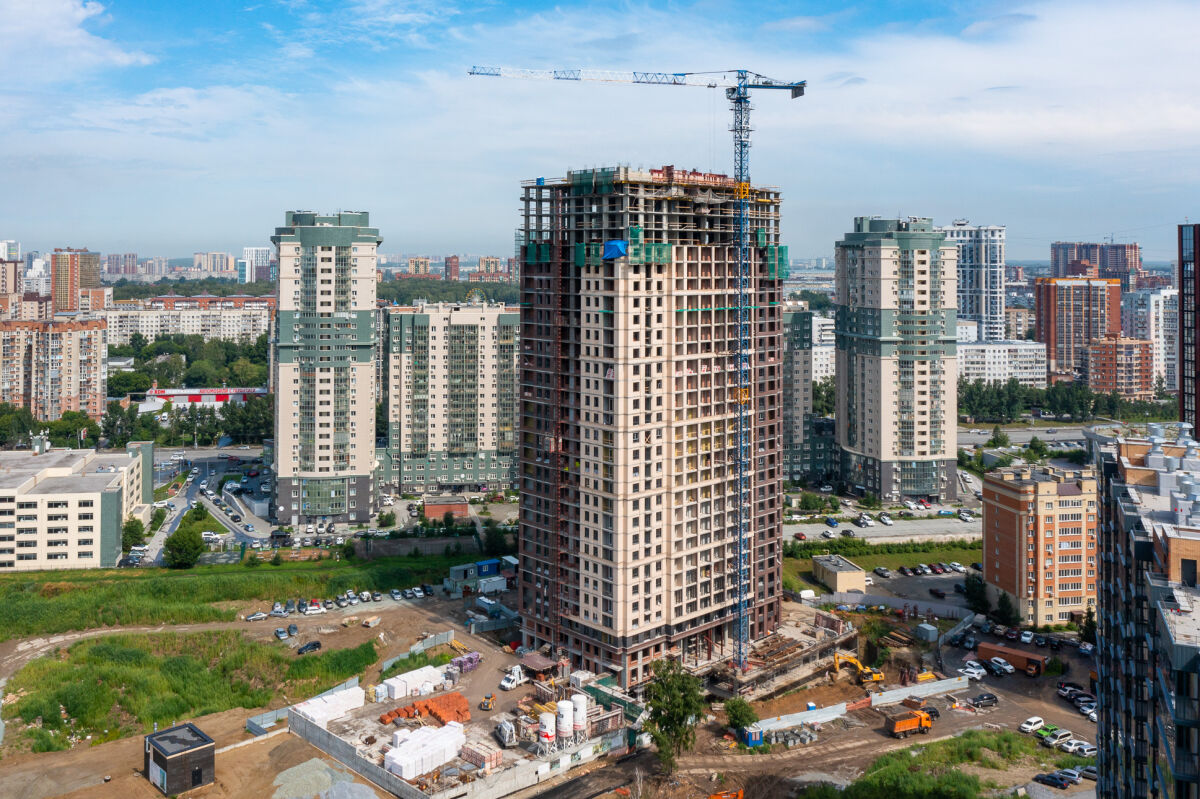

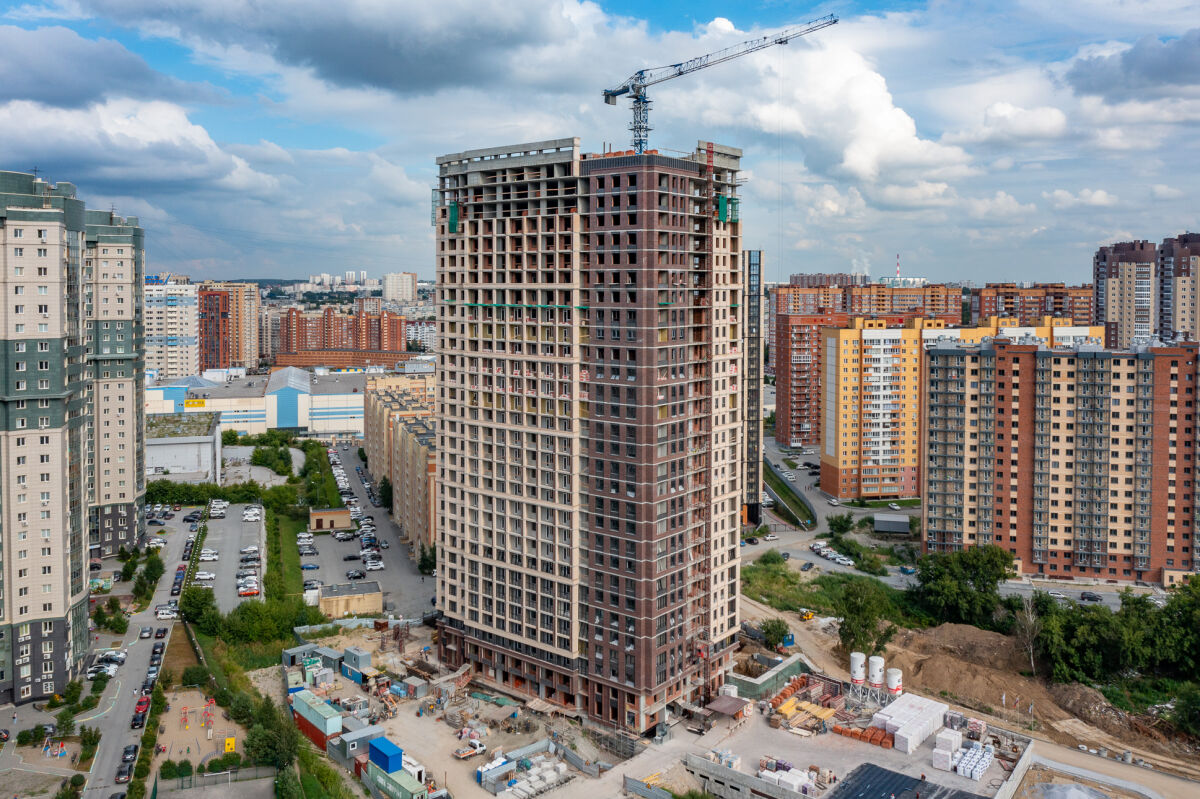

Сентябрь 2024

Динамика строительства:

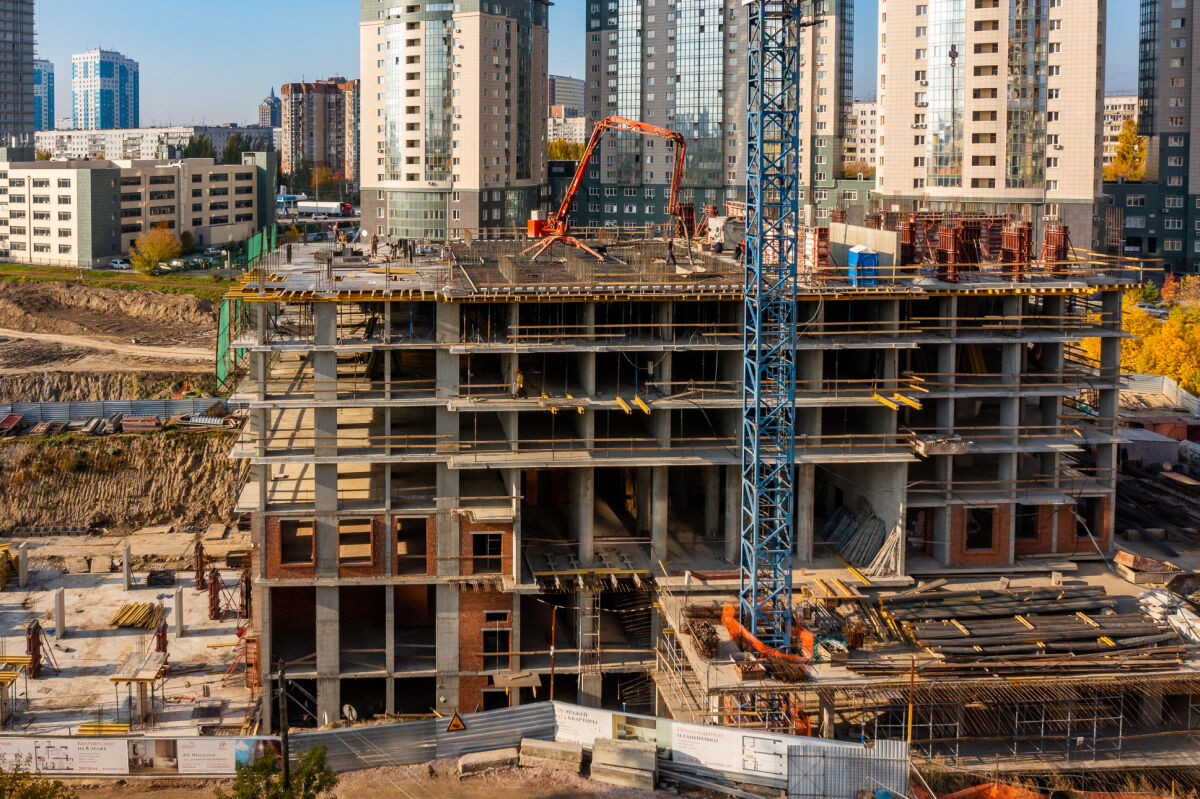

Жилой дом🏡:

1. Завершаются работы по устройству кладки лицевой версты парапета и технического этажа.

2. Кладка внутренних стен и перегородок ведется на 24 и 25 этажах.

3. Монтаж ПВХ конструкций ведется с 25 по 28 этаж, монтаж витражей с 12 по 15 этаж.

4. Работы по монтажу кабельных линий ведутся на 1 и 23 этажах.

5. Оштукатуривание стен ведется на 19 и 20 этажах, стяжка пола на 12 этаже.

6. Работы по монтажу стояков водоснабжения и отопления ведутся на 21 этаже, канализации на 16 этаже, монтаж коробов системы вентиляции выполнен по 29 этаж включительно.

7. Устройство мокрых фасадов с 16 по 22 этаж - работы по клейармированию.

Так же идут работы по устройству кровли, сборке и монтажу ИТП.

Парковка🚗:

1. Завершаются работы по устройству ограждения котлована (шпунт) и начинаются работы по устройствут свай 2 этапа.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Август 2024

Результаты строительства:

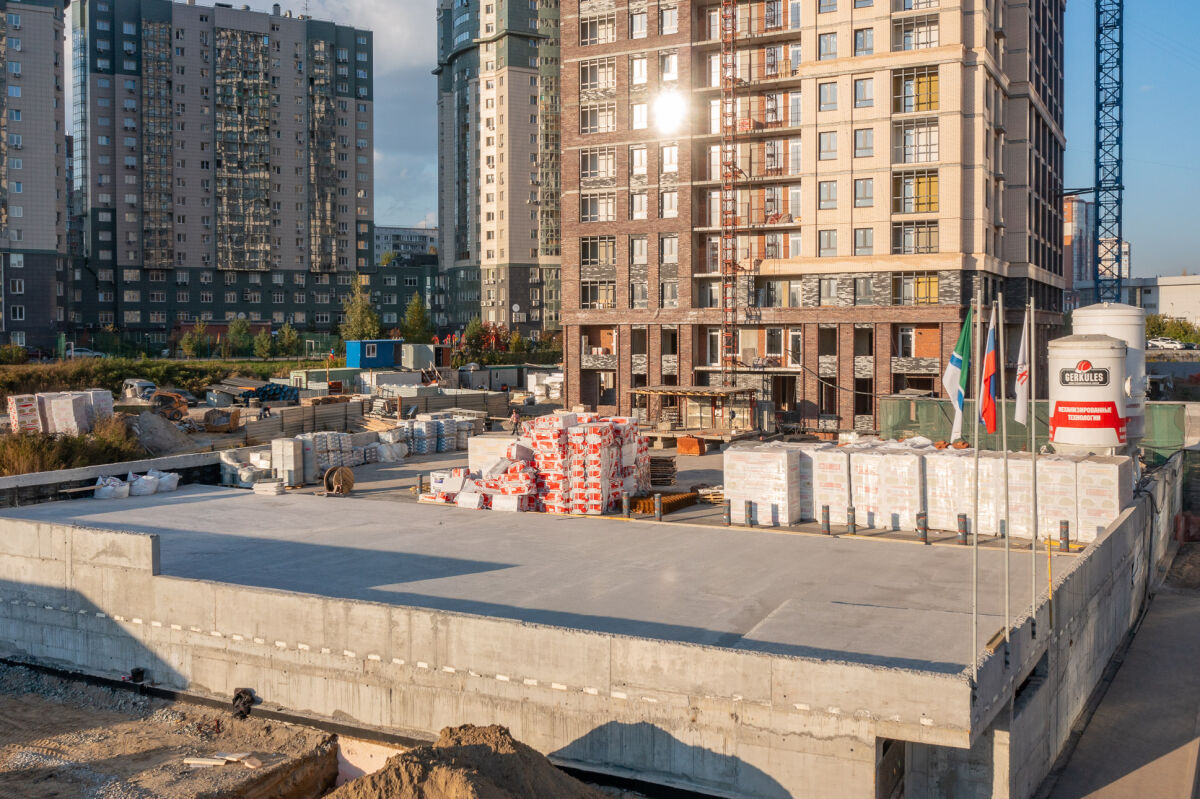

Жилой дом🏡:

1. Работы по устройству монолитного каркаса завершены.

2. Кирпичная кладка наружных стен и лицевой версты ведется на 28-м этаже, кирпичная кладка внутренних стен и перегородок на 21 этаже.

3. Работы по прокладке кабельных линий ведутся на 21 этаже.

4. Устройство стояков ОВ и ВК (отопления, водоснабжения, пожаротушения, канализации) ведется на 18 этаже.

5. Монтаж коробов системы вентиляции завершен на 25 этаже, так же ведутся работы по монтажу системы вентиляции на парковке на -1 этаже.

6. Монтаж окон ведется с 20 по 22 этаж включительно. Начаты работы по монтажу витражей с 3 по 6 конструкции замонтированы, работы ведутся на 7 этаже.

7. Монтаж радиаторов и горизонтальной разводки труб отопления и водоснабжения выполнен по 12 этаж, штукатурка внутренних стен на 14 и 15 этажах, стяжка пола на 9 этаже.

Так же идут работы по устройству устройству мокрофасада на 16 этаже.

Парковка🚗:

1. Начаты работы по устройству кровли парковки.

2. Продолжаются работы по монтажу магистральных участков систем ВК и ОВ на - 1 этаже.

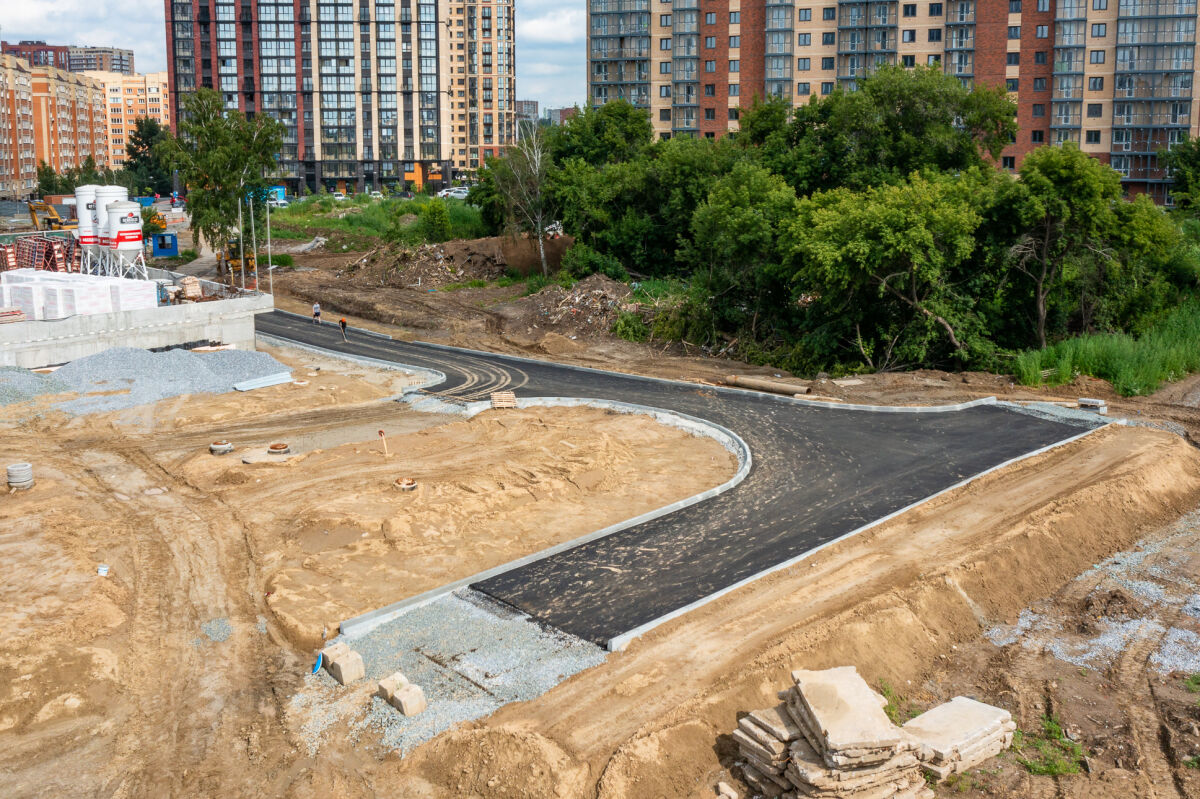

3. Ведутся работы по устройству дорожного полотна по ул. Кирпичная Горка 5-я.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Июль 2024

Жилой дом🏡:

1. Работы по устройству монолитного каркаса ведутся на техническом этаже: заливаются вертикальные конструкции и выставляется плита перекрытия.

2. Кирпичная кладка наружных стен и лицевой версты ведется на 23-м этаже, кирпичная кладка внутренних стен и перегородок на 17 этаже.

3. Работы по прокладке кабельных линий ведутся на 16 этаже.

4. Устройство стояков ОВ и ВК (отопления, водоснабжения, пожаротушения, канализации) ведется на 12 этаже.

5. Монтаж коробов системы вентиляции завершен на 21 этаже, так же ведутся работы по монтажу системы вентиляции на парковке на -1 этаже.

6. Монтаж окон на 12 этаже завершен и ведется на 13-15 этажах.

Так же идут работы по устройству устройству мокрофасада с 9 по 10 этажи.

Парковка🚗:

1. Идут работы по прокладке магистральных линий канализации по -1 этаже и системы пожаротушения на - 1 этаже.

2. Ведутся работы по устройству дорожного полотна по улице 5-я кирпичная горка. Подходит к завершению устройство теплотрассы и тепловой камеры дома.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

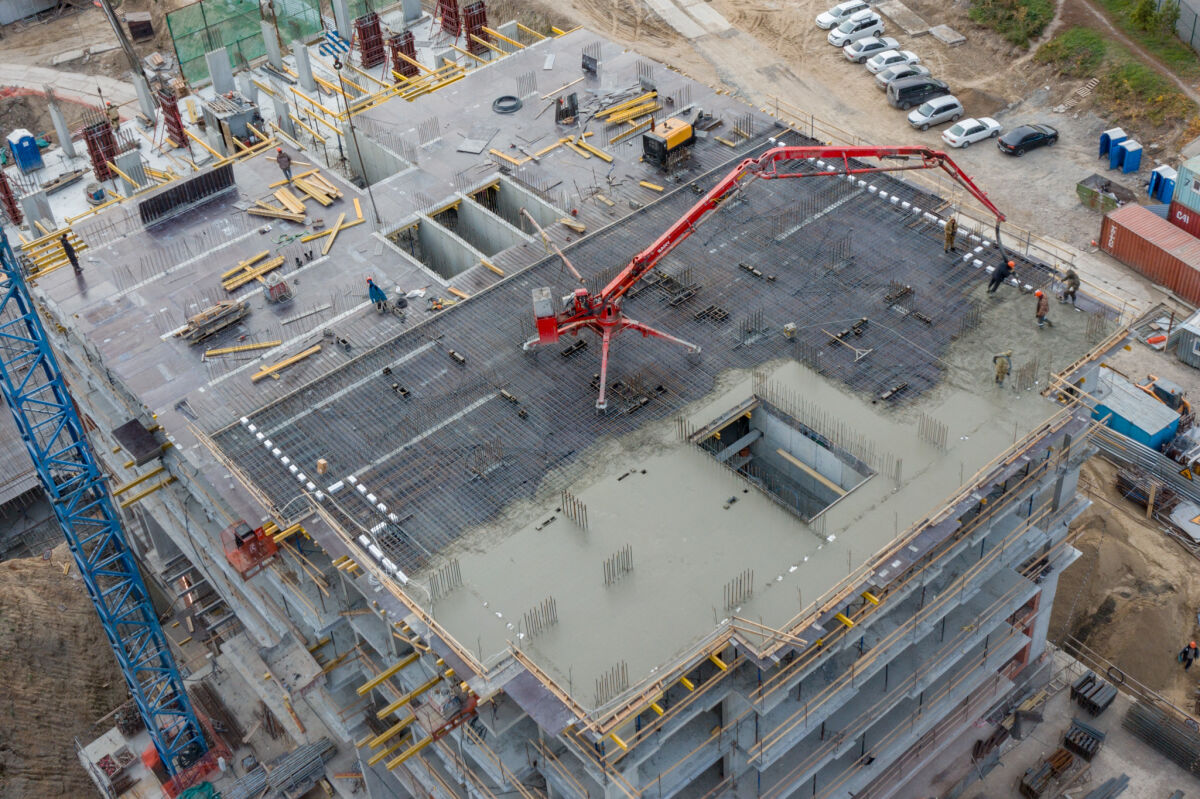

Июнь 2024

Жилой дом🏡:

1. Проводится устройство вертикальных конструкций 28 этажа и плиты перекрытия 27 этажа.

2. Кирпичная кладка наружных стен и лицевой версты идет на 19 этаже, кирпичная кладка внутренних стен и перегородок на 14 этаже.

3. Устройство мокрого фасада производится на 9 этаже.

4. Монтаж ПВХ конструкций (окна) на 9 этаже, также ведется монтаж стояков ВК и ОВ на 11 этаже и монтаж коробов вентиляции на 21 этаже.

5. Прокладка кабельных линий МОП и квартир ведется на 12 этаже.

Парковка🚗:

Также идут работы по прокладке магистральных линий канализации по -1 этаже и системы пожаротушения на - 1 этаже. Начаты работы по монтажу систем вентиляции на -1 этаже.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Май 2024

Жилой дом🏡:

1. Ведется устройство вертикальных конструкций 24 этажа и плиты перекрытия 24 этажа.

2. Работы по устройству кладки лицевой версты ведутся на 12 этаже, по устройству внутренних стен и перегородок на 9 этаже.

3. Монтаж окон ведется на 6 этаже.

4. Выполнен монтаж стояков систем отопления, водоснабжения, бытовой и ливневой канализации, пожаротушения  до 7 этажа включительно. Короба системы домовой системы вентиляции выполнены до 18 этажа включительно.

5. Работы по протяжке внутриквартирных кабельных линий ведутся на 8 этаже, а кабельных линий МОП на 6 этаже.

Парковка🚗:

1. Работы по устройству монолитного каркаса 1-го этапа выполнены на 96%.

2. Начато устройство рампы.

3. Ведутся работы по устройству системы пожаротушения, магистралей отопления и водоснабжения. Выполнена гидроизоляция и утепление наружных стен и ведется подготовка к обратной засыпке пазух второй части парковки.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Апрель 2024

Жилой дом🏡:

 ✔ Ведутся работы по устройству плиты перекрытия 23 этажа и вертикальных конструкций 22 этажа.

 ✔ Кирпичная кладка внутренних и наружних стен выполнена до 7 этажа. Кирпичная кладка лицевой версты полностью выполнена до 8 этажа.

 ✔ Монтаж систем вентиляции производится на 12 этаже; стояков систем отопления, водоснабжения и канализации - на 5 этаже.

 ✔ Начат монтаж ПВХ конструкций на 3 этаже.

 ✔ Завершена прокладка кабельных линий на 2 этаже, ведутся работы на 3 и 4 этажах.

Парковка🚗:

 ✔ Ведется монтаж магистральных трубопроводов по системам отопления и водоснабжения.

 ✔  В кладовых -2 этажа завершена прокладка кабельных линий в полном объеме и сейчас ведется в кладовых - 1 этажа.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Март 2024

 Жилой дом🏡:

1. Ведутся работы по устройству плиты перекрытия 17 этажа и вертикальных конструкций 18 этажа.

2. Кирпичная кладка внутренних стен с 1 по 5 этаж завершена полностью. Кирпичная кладка лицевой версты полностью выполнена с 3 по 4 этаж, сейчас идут работы по устройству кирпичной кладки лицевой версты 5-го этажа.

3. Монтаж систем вентиляции производится с 10 по 13 этаж.

Так же ведется монтаж  стояков водоснабжения, пожаротушения, отопления и ливневой канализации. В кладовых ведутся работы по монтажу и прокладке кабельных линий.

Парковка🚗:

1. Завершены: рострверк, вертикальные конструкции -2 этажа и плита перекрытия - 2 этажа,

2. Вертикальные конструкции  -1 этажа выполнены на 70%, плита перекрытия выполнена на  55%.

3. Так же идут работы по устройству гидроизоляции и утеплению наружных стен.

Напоминаем про АКЦИЮ! При покупке 3- или 4- комнатной квартиры (74,32 м278,13 м2 и 93,07 м2) стоимость парковки 100 000 ₽. При покупке 2- или 3-комнатной квартиры (65,92 м273,28 м2) стоимость парковки 150 000 ₽.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

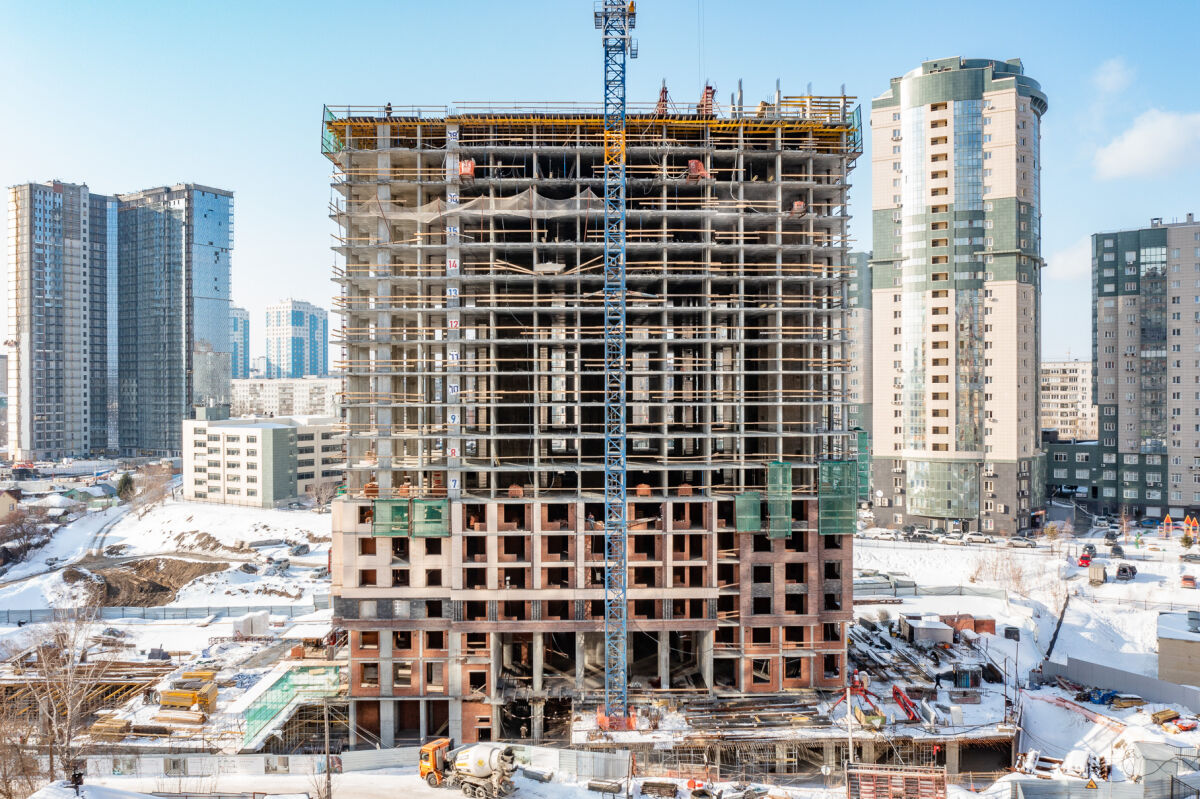

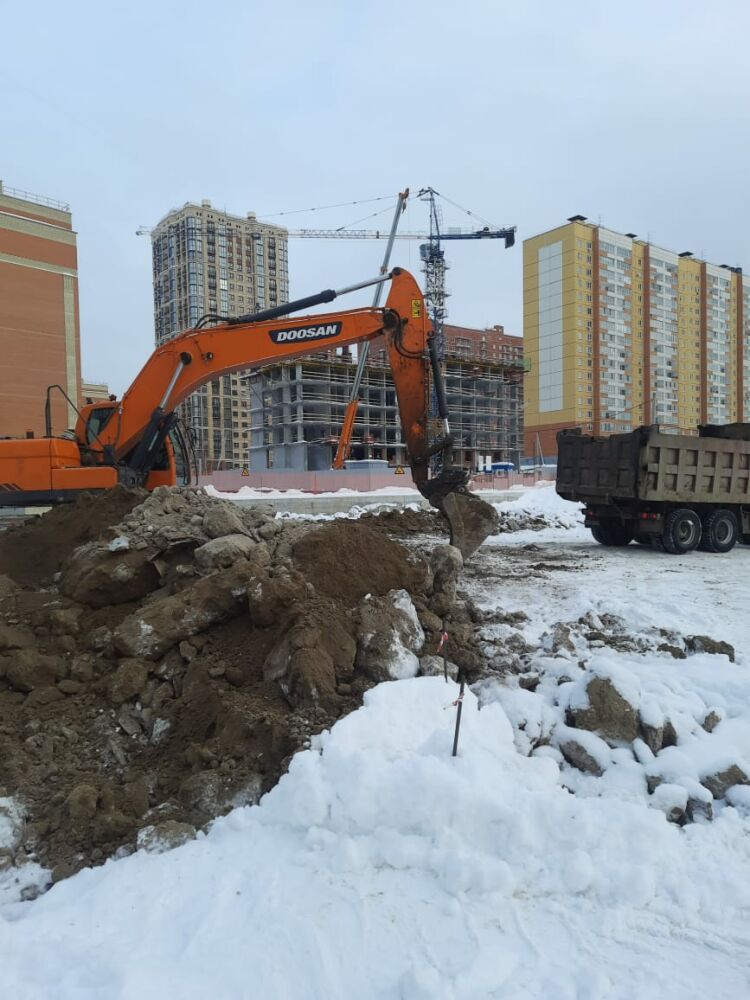

Февраль 2024

Жилой дом:

🏡 Заливаются вертикальные конструкции 15 этажа и плита перекрытия 15 этажа.

🏡 Кирпичная кладка внутренних стен 5-го этажа выполнена на 75%

Парковка:
🏡 Готовы вертикальные конструкции -2 этажа и плита перекрытия -2 этаж

🏡 Вертикальные конструкции -1 этажа готовы на 50%.

🏡 Ведутся работы по гидроизоляции и утеплению наружных стен.

🏡 На 1 части парковки ведутся работы по монтажу систем вентиляции.

Напоминаем про АКЦИЮ! При покупке 3- или 4- комнатной квартиры (74,32 м278,13 м2 и 93,07 м2) стоимость парковки 100 000 ₽. При покупке 2- или 3-комнатной квартиры (65,92 м273,28 м2) стоимость парковки 150 000 ₽.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Январь 2024

Динамика строительства:

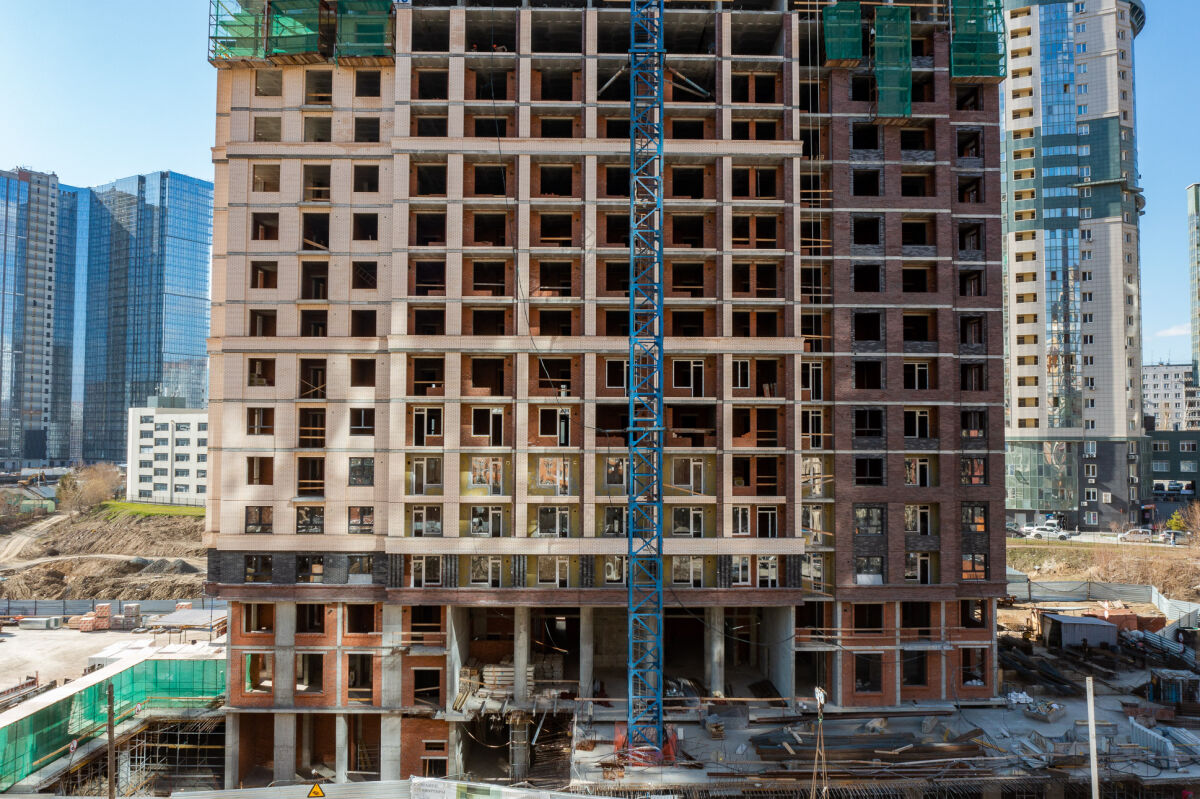

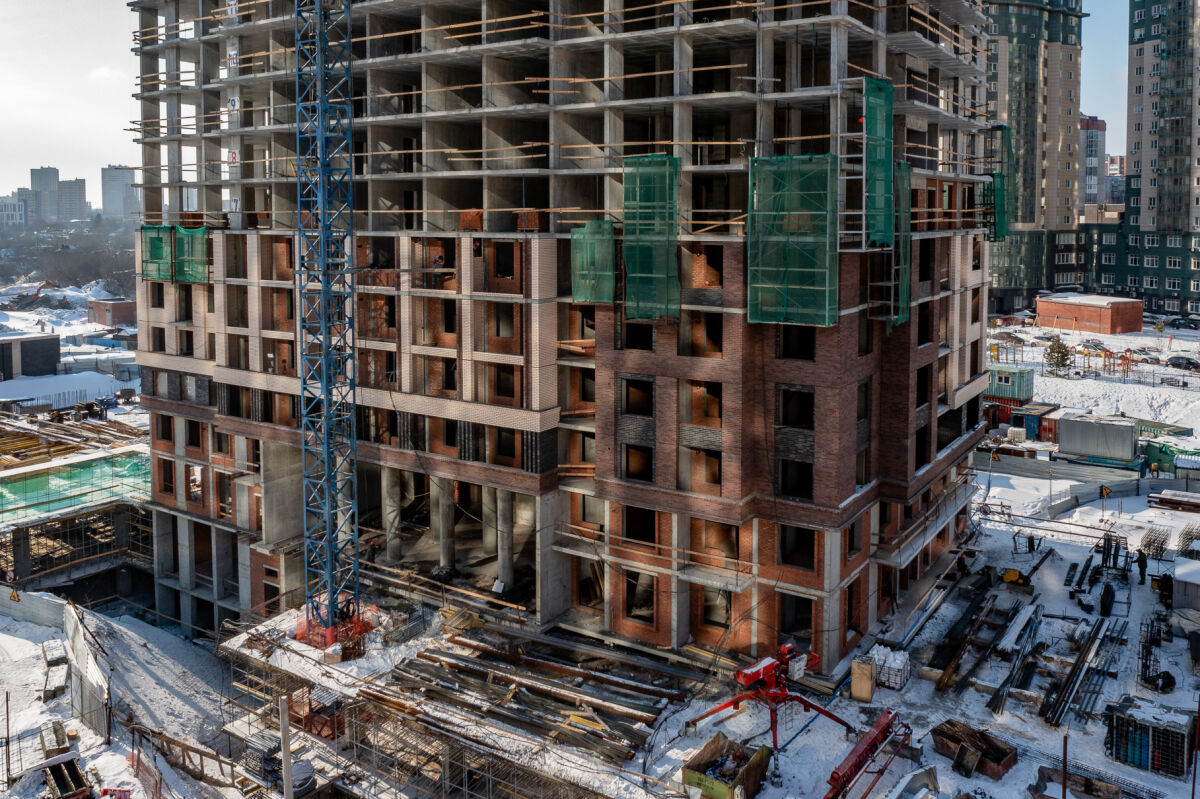

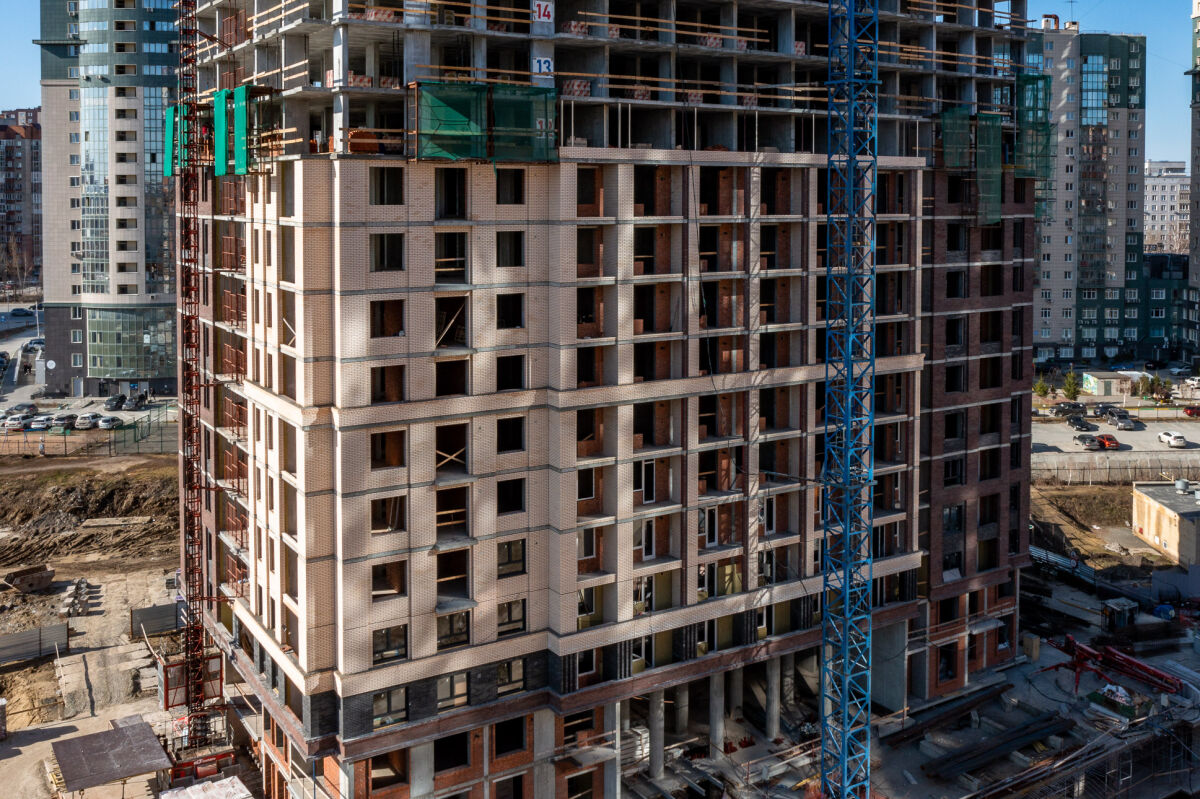

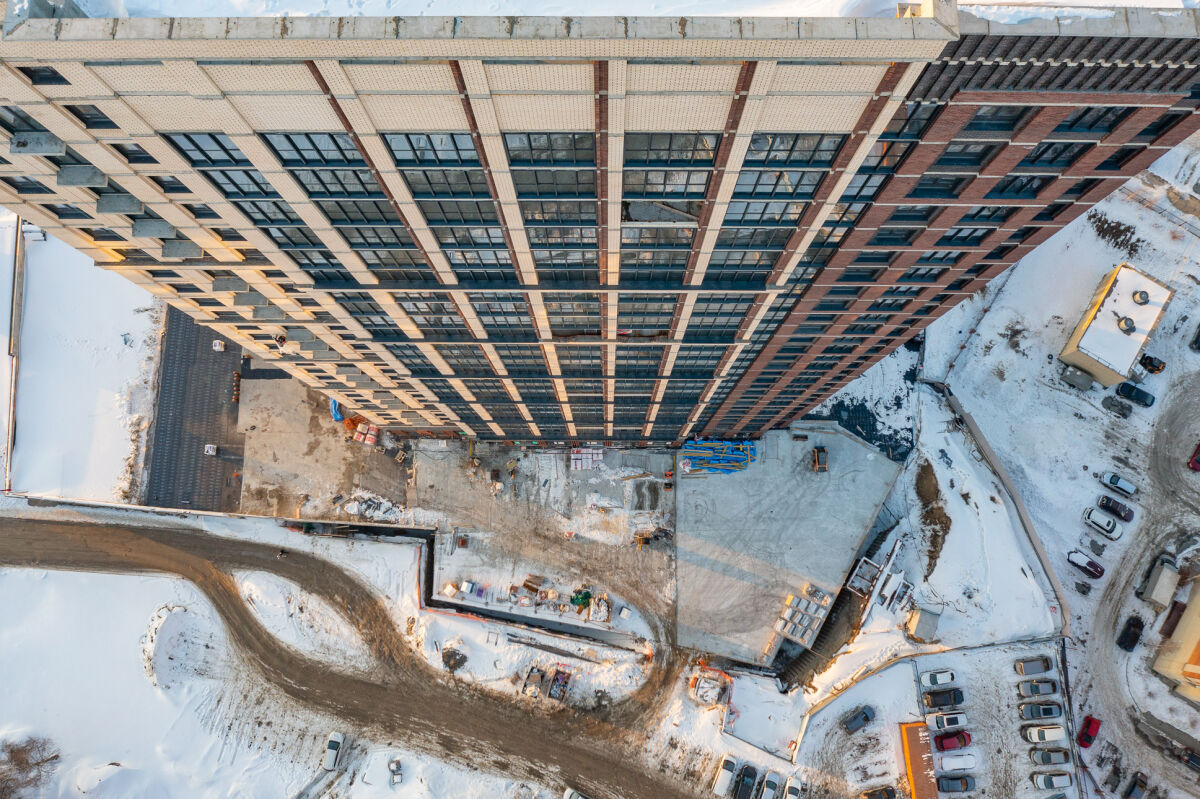

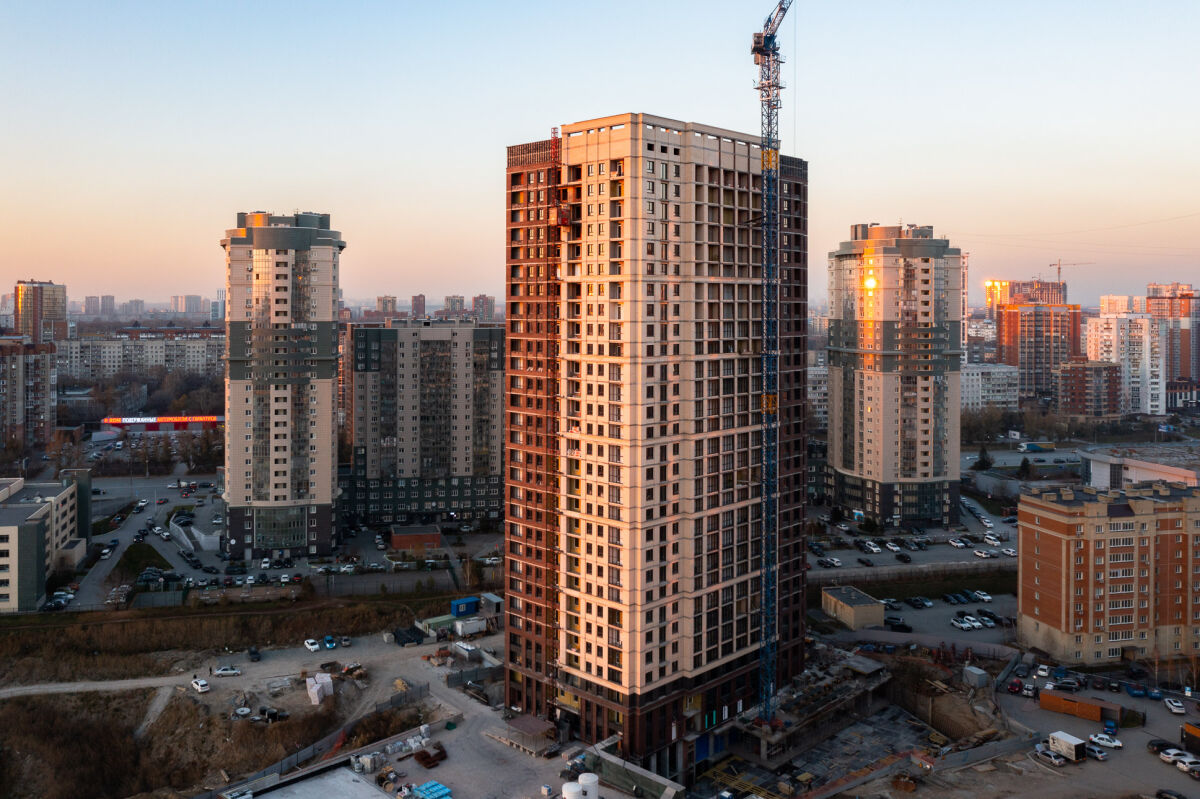

Жилой дом:

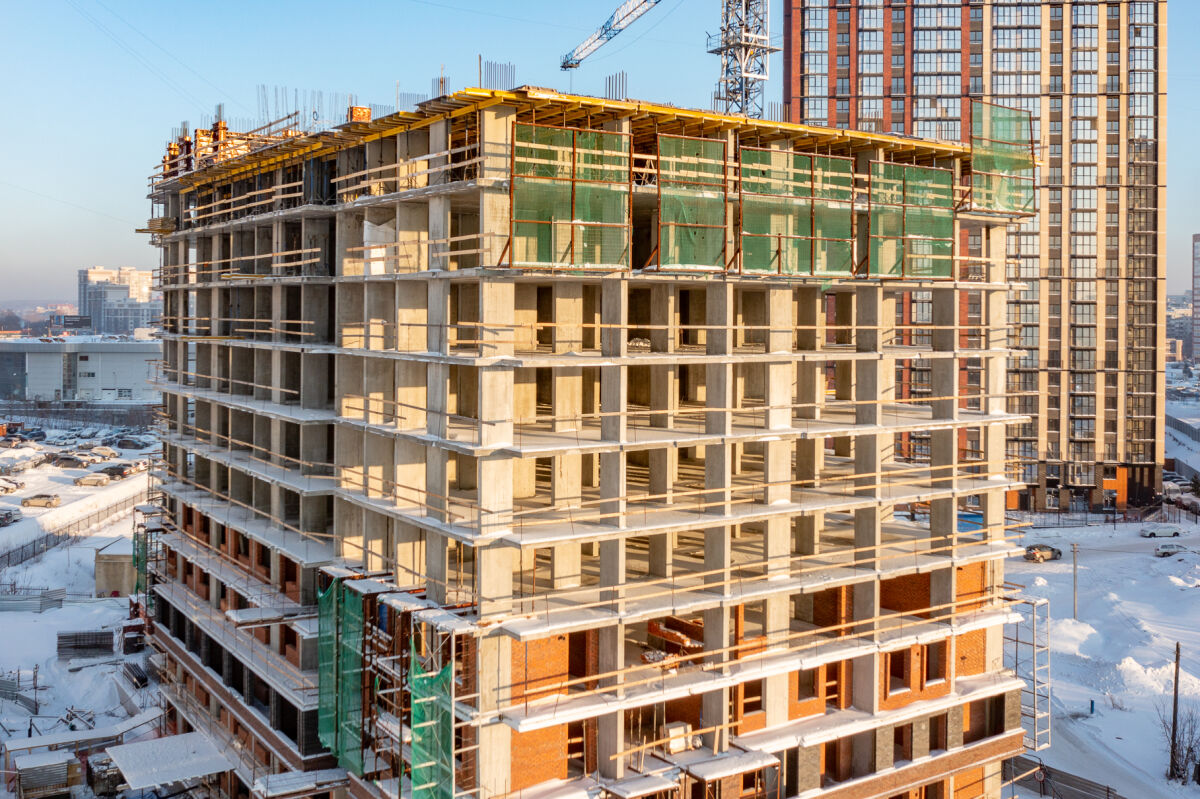

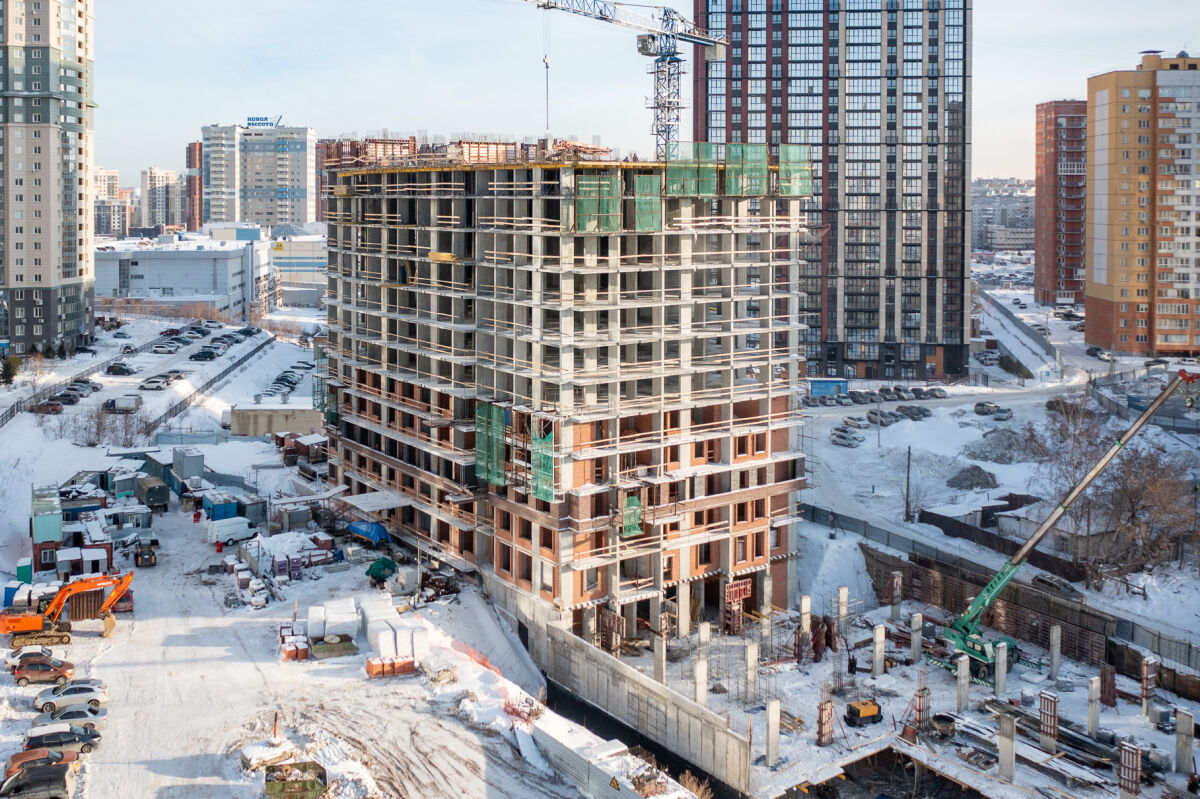

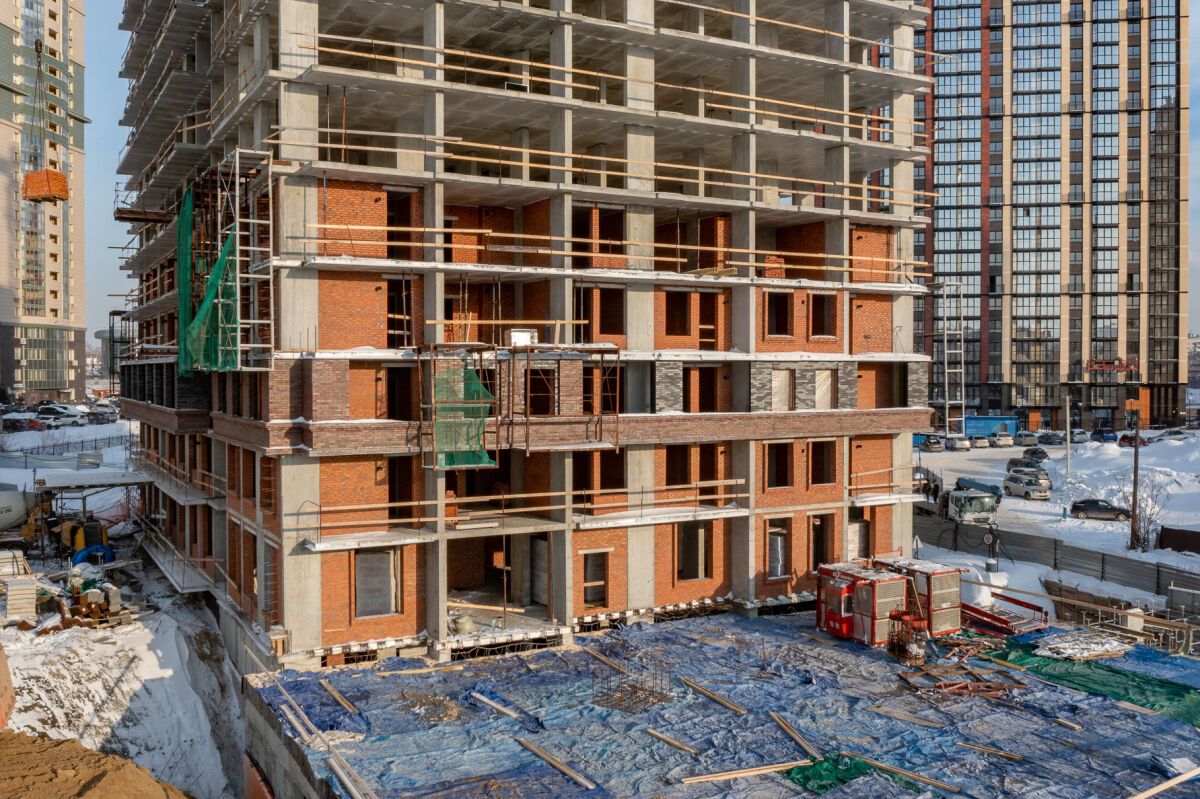

1. Залиты вертикальные конструкции 13 этажа и готовится к заливке перекрытие 13 этажа.

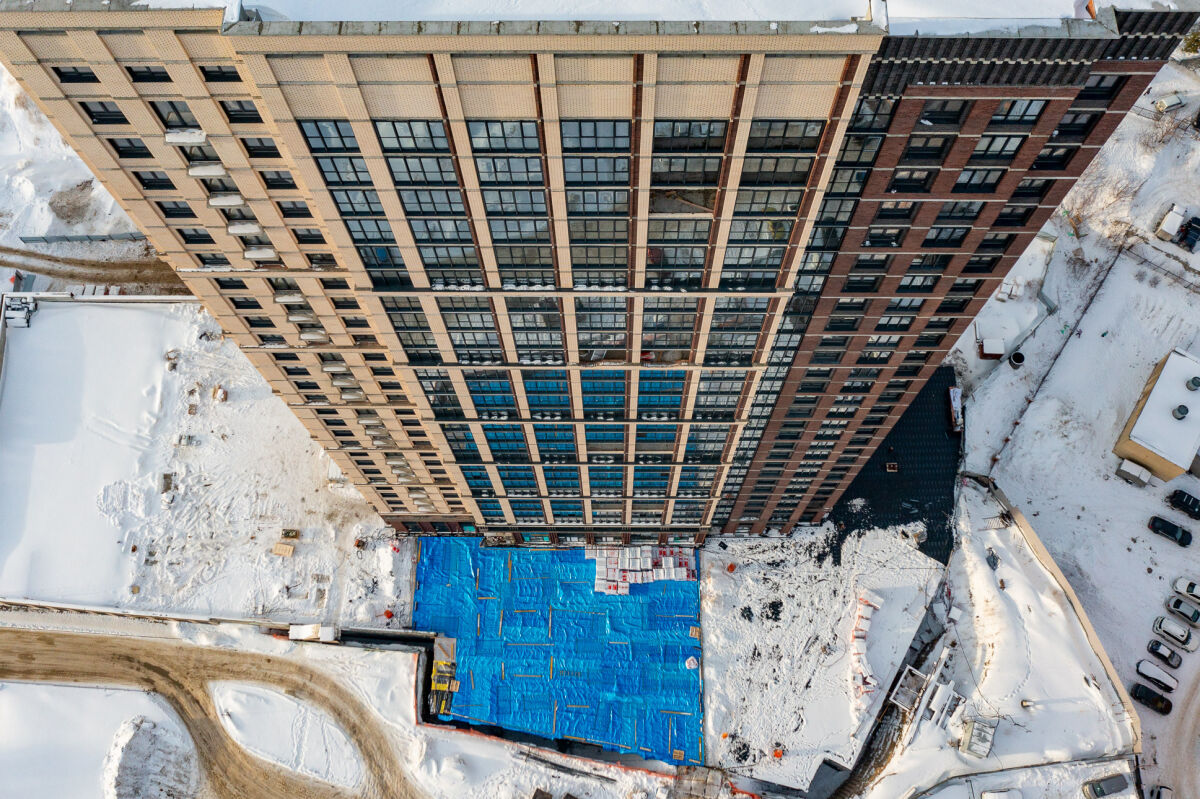

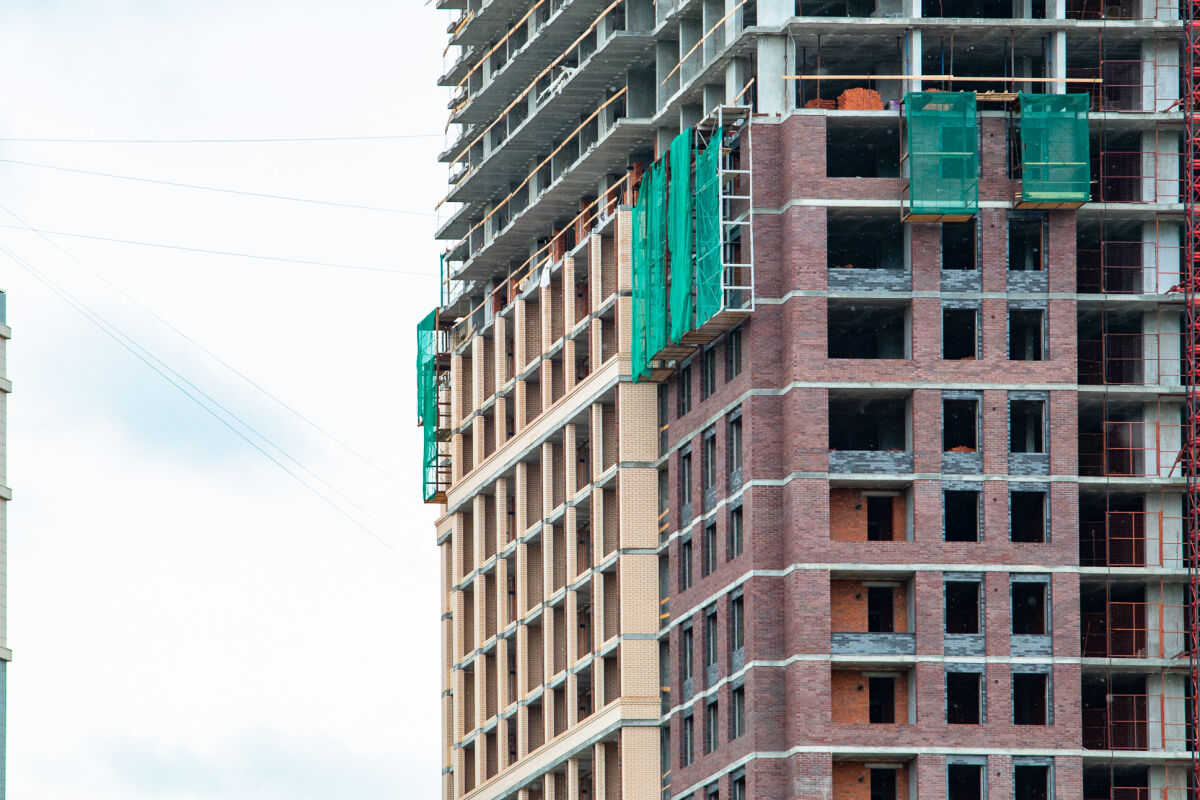

2.  Кирпичная кладка стен продолжается на 5-м этаже.

3. Начаты работы по устройству стояков систем вентиляции.

Парковка:

1. Ростверк полностью залит.

2. Армируются вертикальные конструкции -2 этажа (готовность 95%) и -1-го этажа, готовность 45%.

3. Готовится опалубка плиты перекрытия -1 этажа.

Напоминаем про АКЦИЮ! При покупке 3- или 4- комнатной квартиры (74,32 м278,13 м2 и 93,07 м2) стоимость парковки 100 000 ₽. При покупке 2- или 3-комнатной квартиры (65,92 м273,28 м2) стоимость парковки 150 000 ₽.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

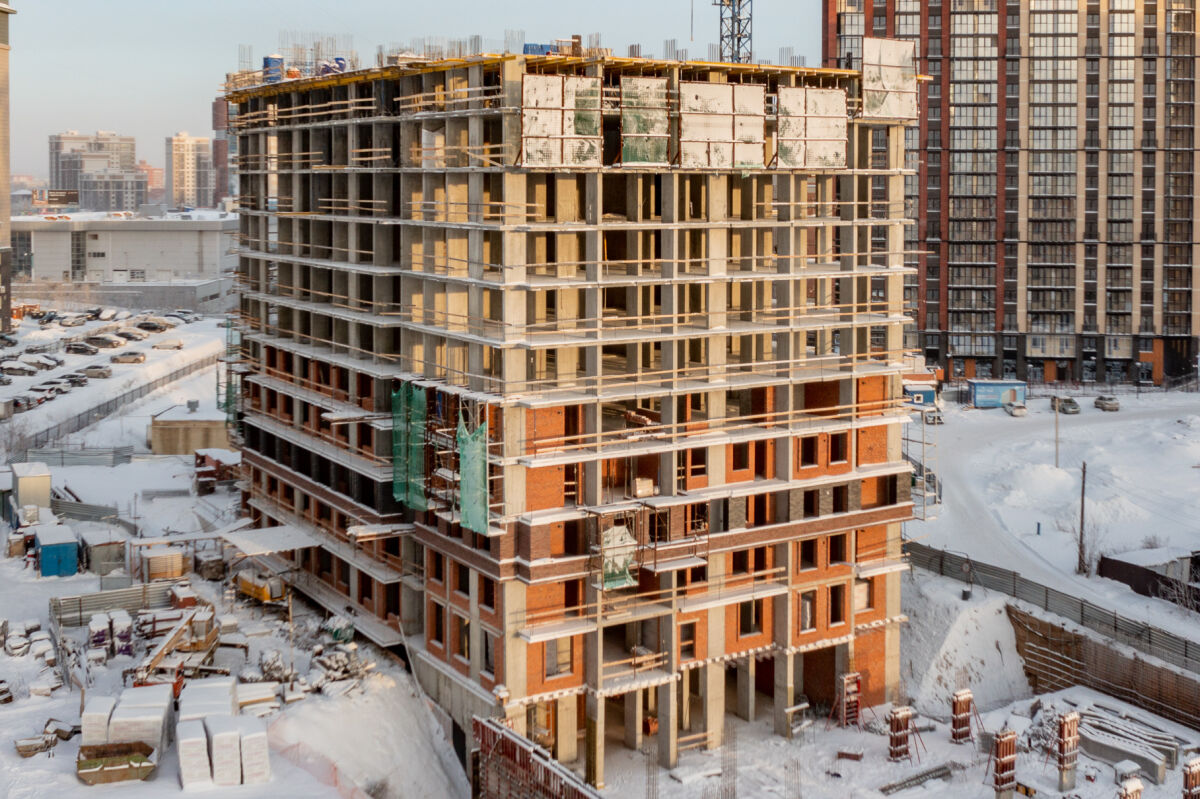

Декабрь 2023

Динамика строительства:

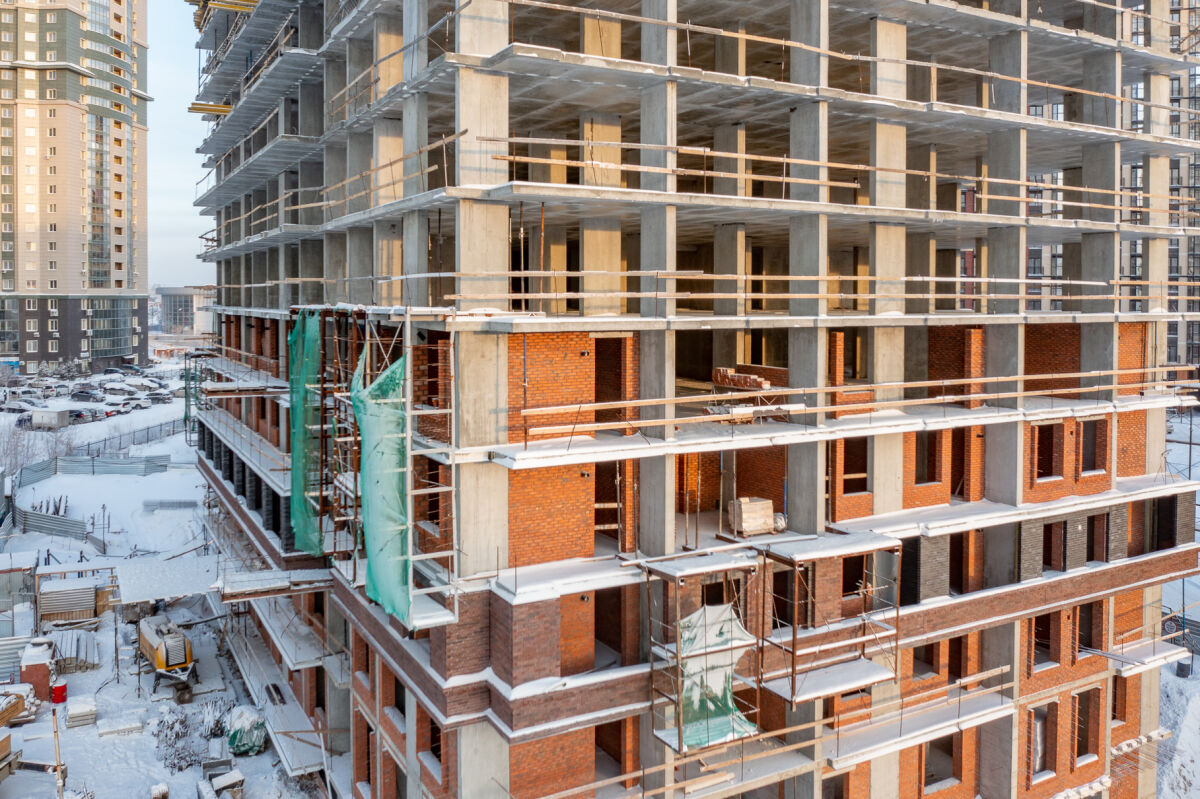

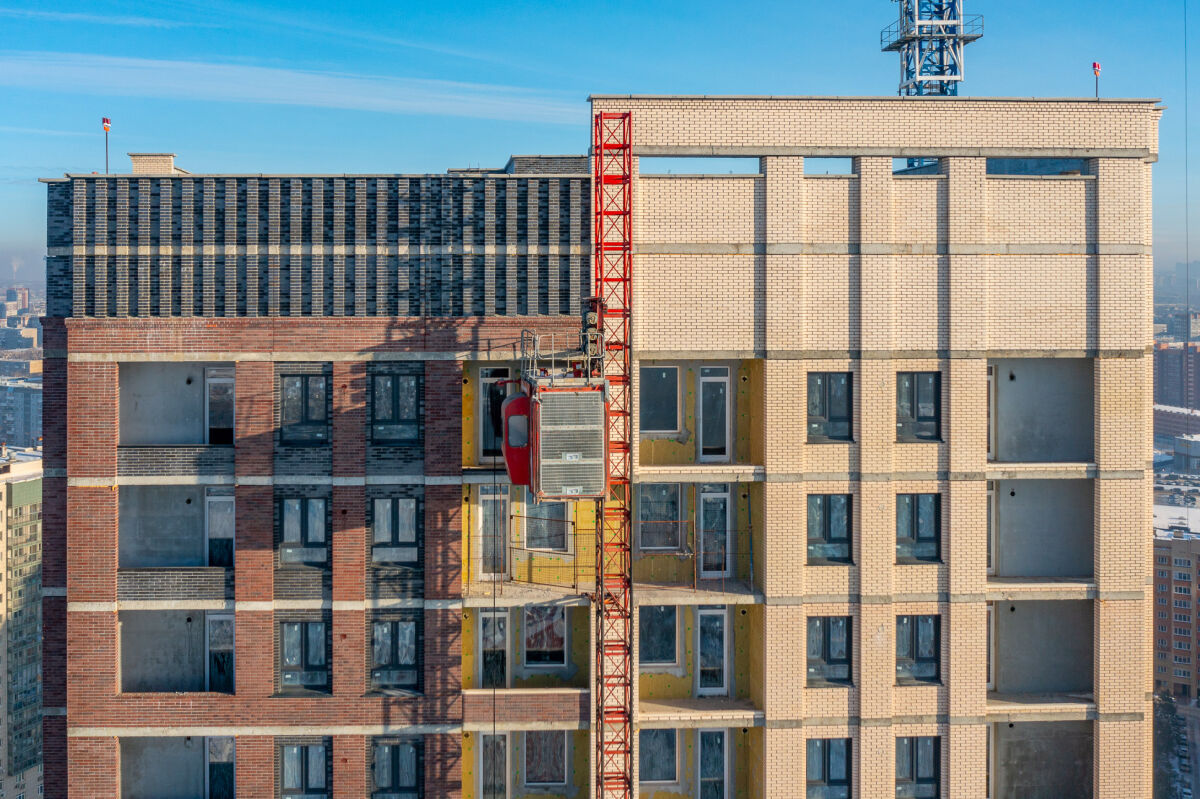

Жилой дом:

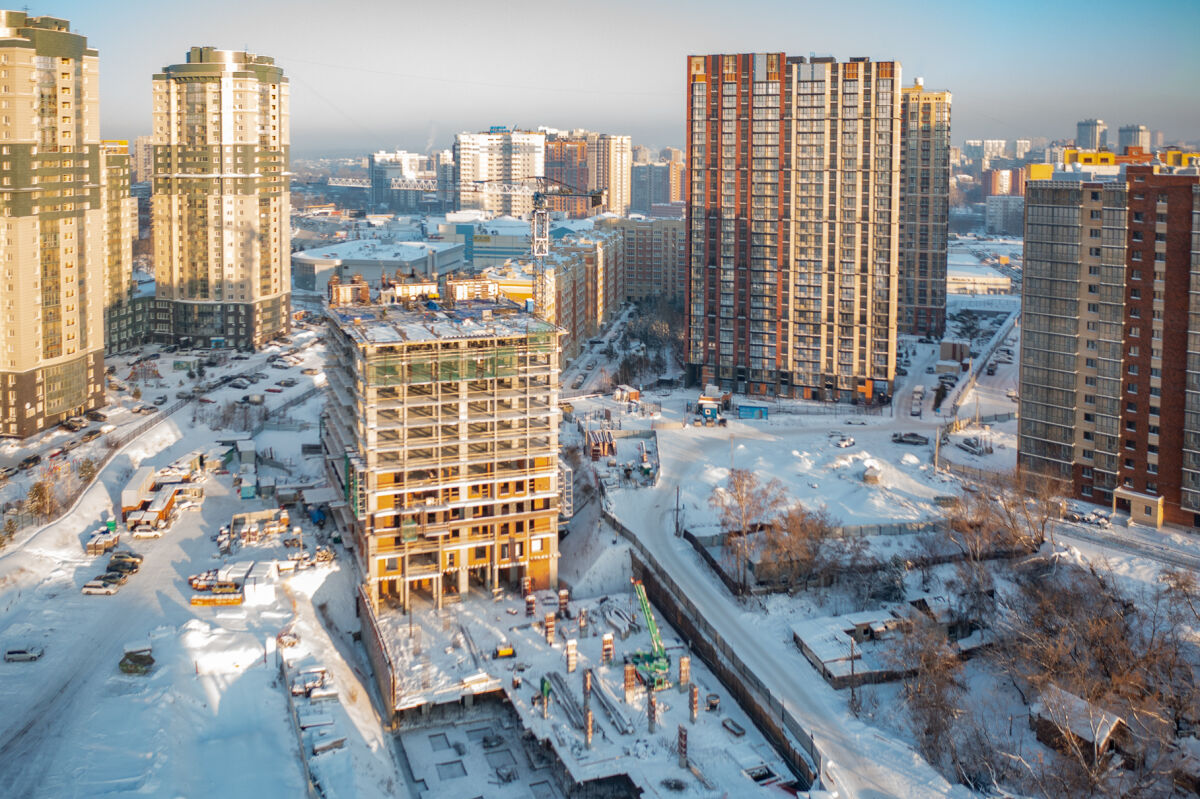

1. Залиты вертикальные конструкции 11 этажа и готовится к заливке перекрытие 11 этажа.

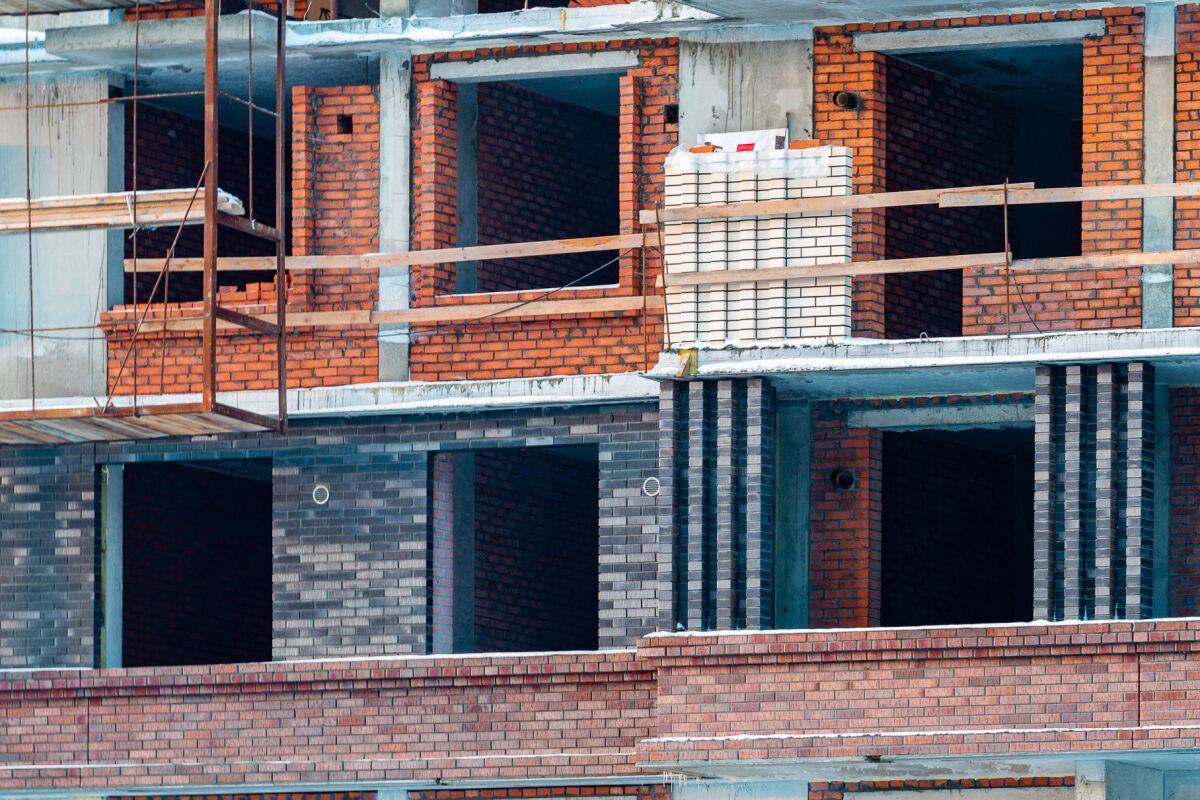

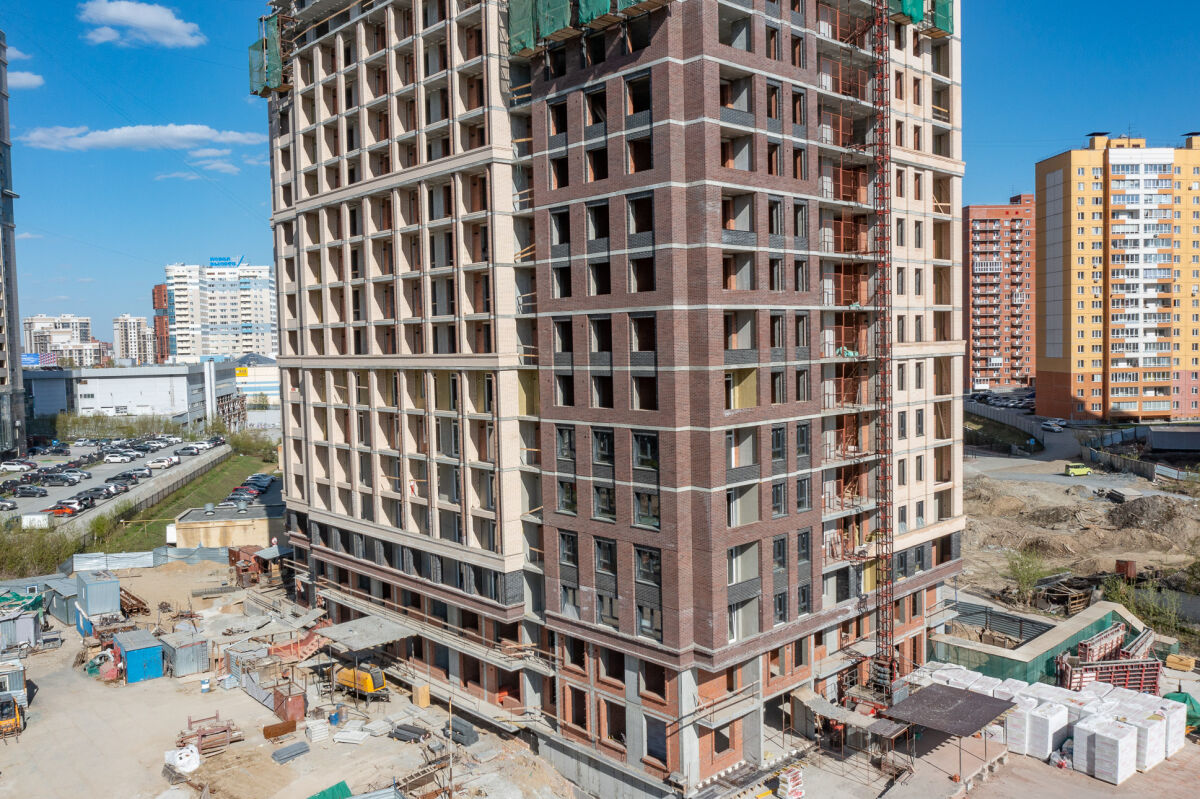

2. Кирпичная кладка лицевой версты 3-го этажа выполнена на 100%,

3. Кирпичная кладка стен и перегородок 4-го этажа выполнена на 100%, начата кирпичная кладка стен и перегородок 5-го этажа.

Парковка:

1. Ростверк залит на 75%.

2. Вертикальные конструкции  и плита перекрытия -2-го этажа выполнены на 75%.

Мы запустили АКЦИЮ! При покупке 3- или 4- комнатной квартиры (74,32 м2, 78,13 м2 и 93,07 м2) стоимость парковки 100 000 ₽. При покупке 2- или 3-комнатной квартиры (65,92 м2, 73,28 м2) стоимость парковки 150 000 ₽.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Ноябрь 2023

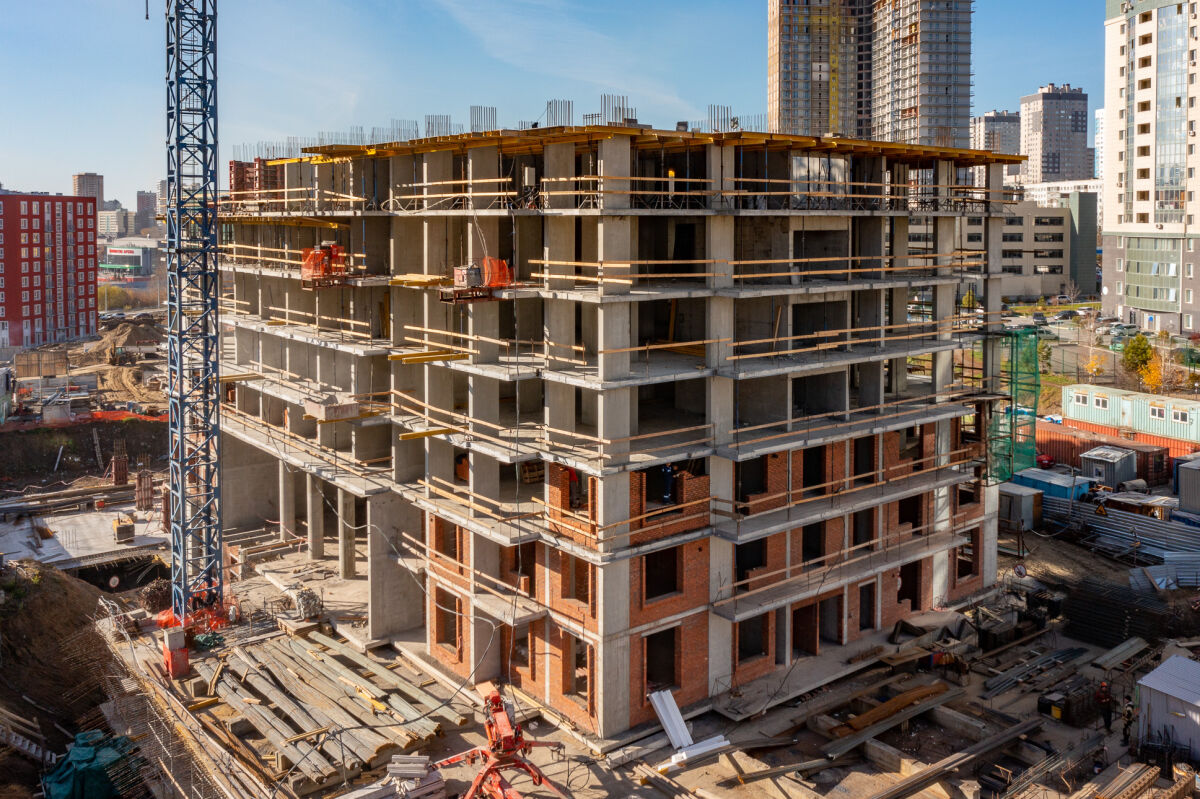

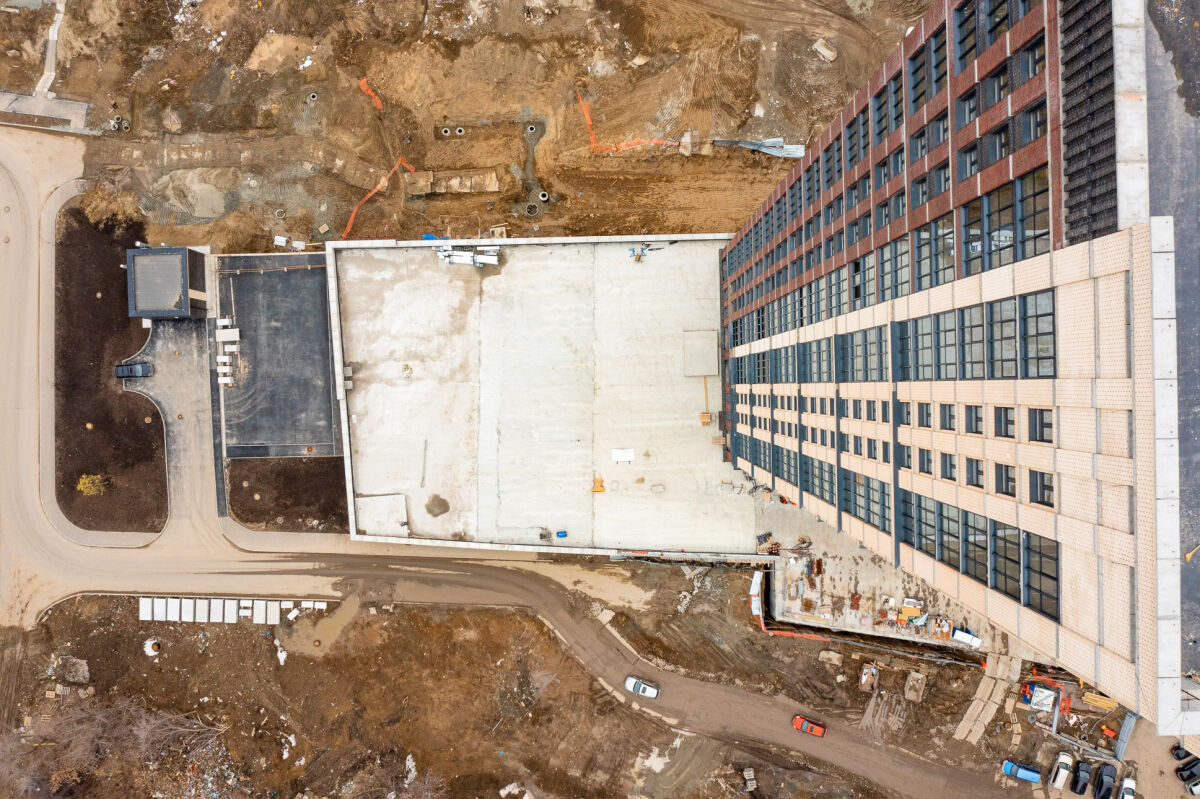

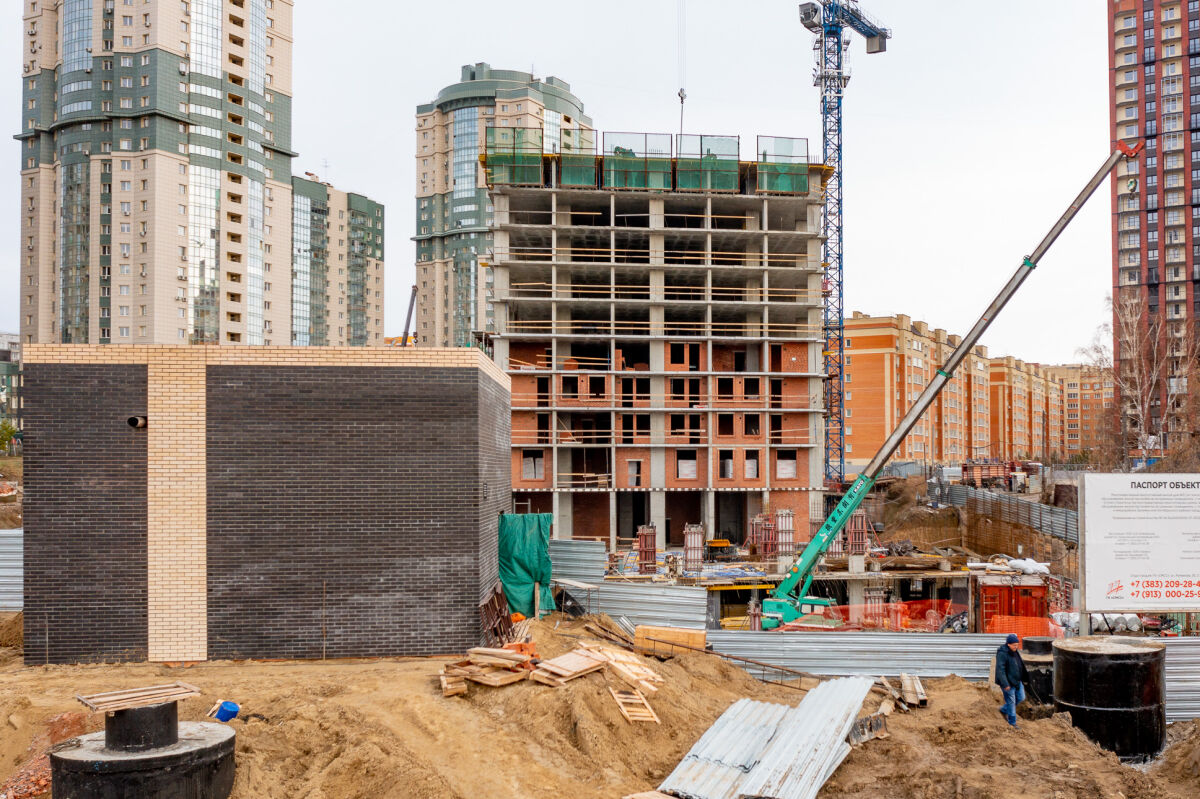

Рассказываем о результатах:

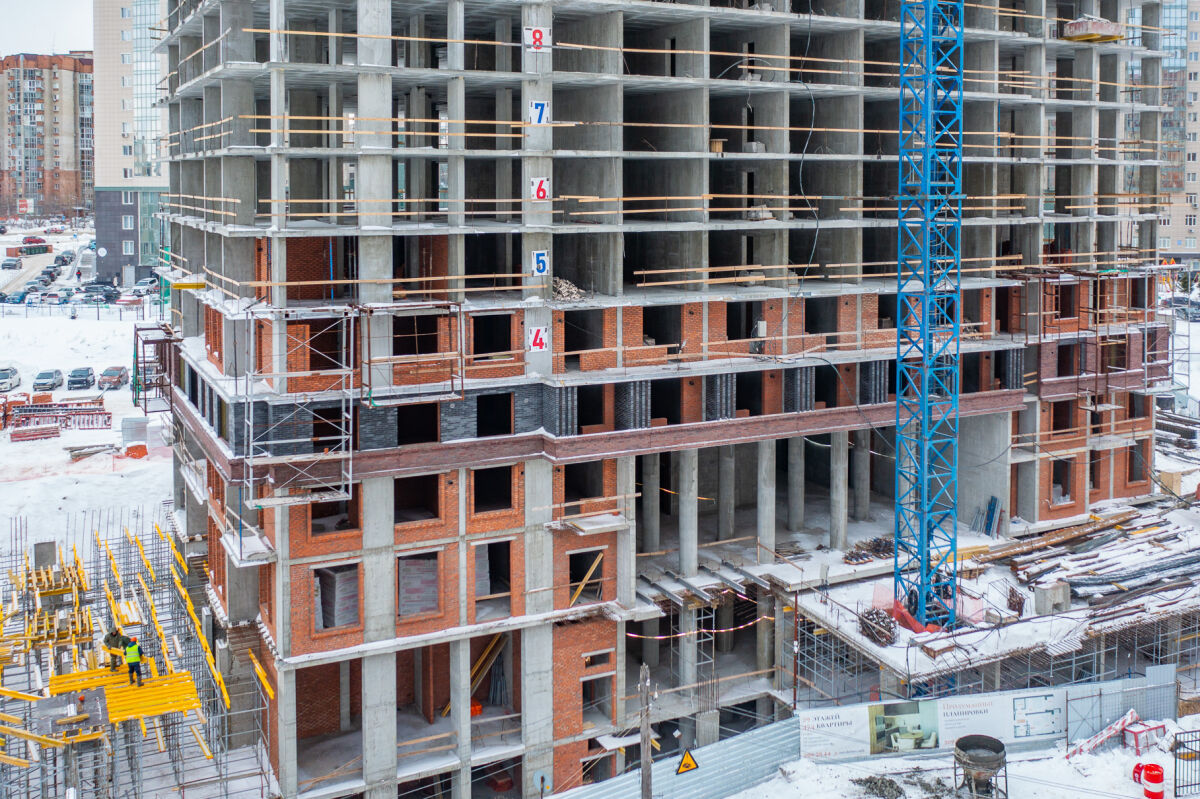

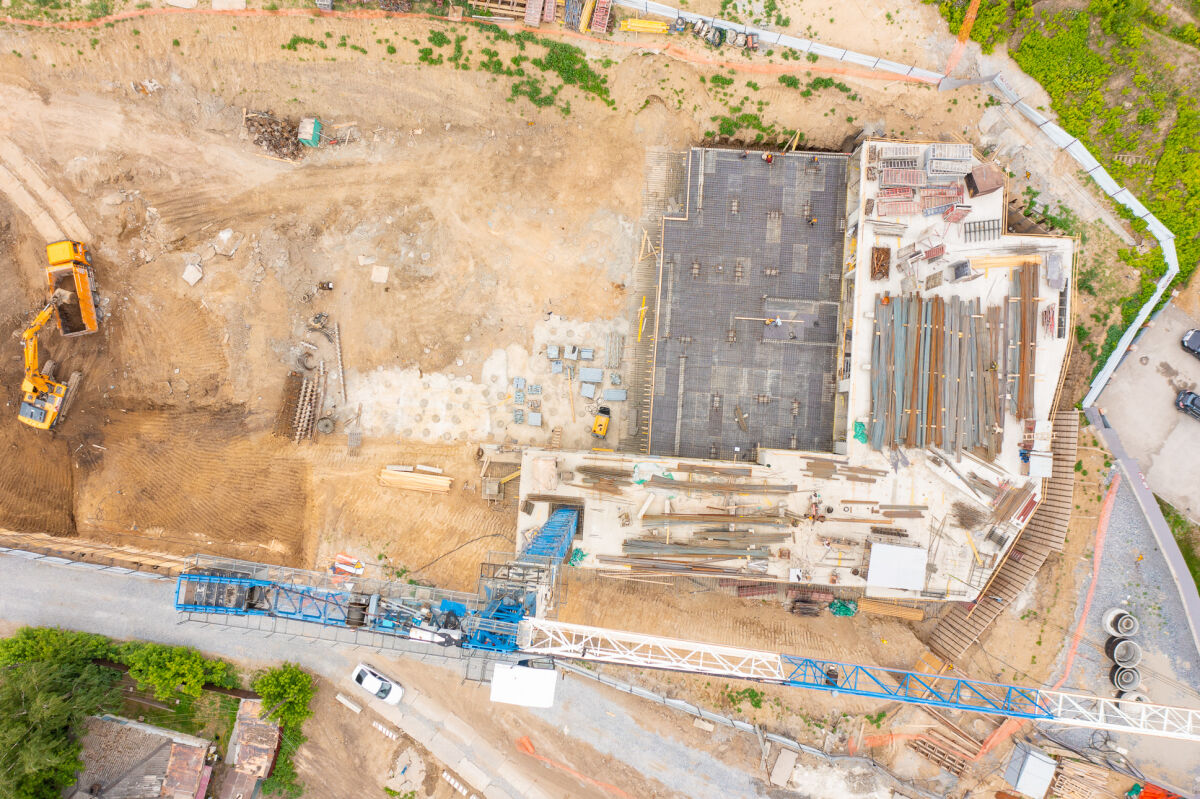

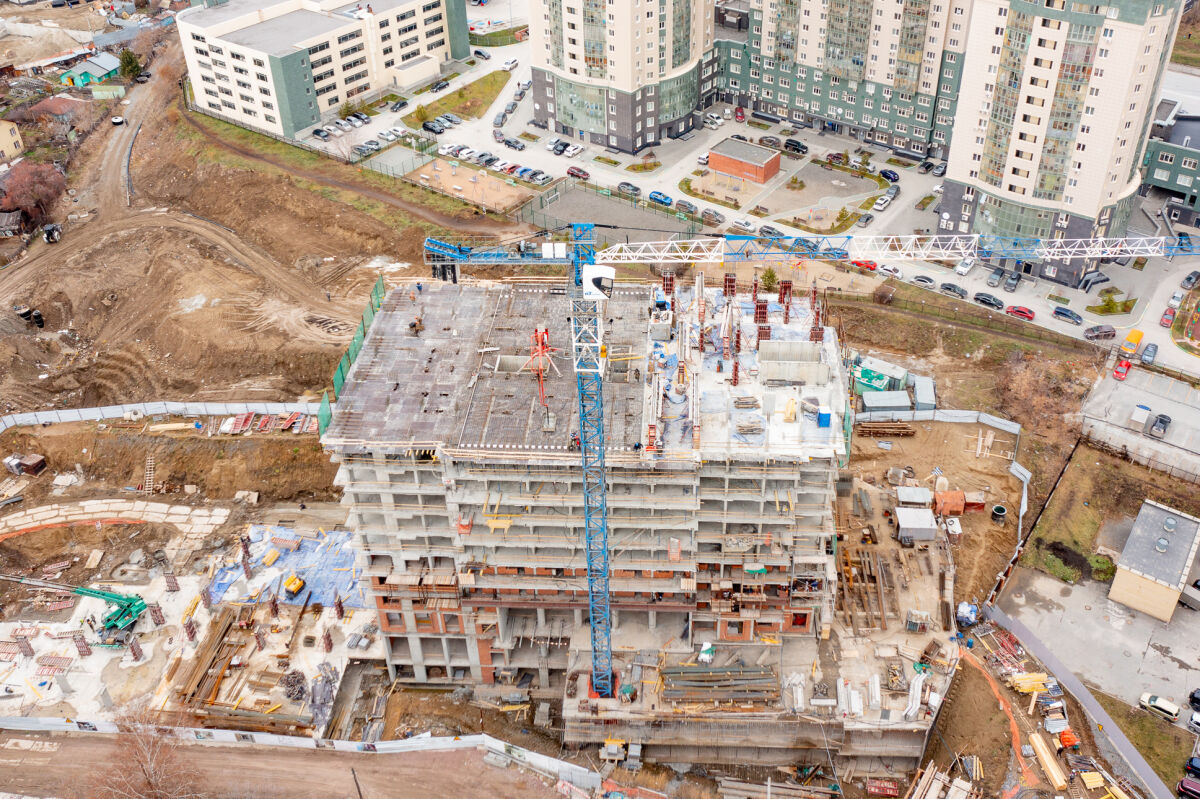

1. Монолитный каркас выполнен до 7 этажа включительно.

2. Ведутся работы по бетонированию вертикальных конструкций 8 этажа и армированию плиты перекрытия 8 этажа.

3. Кирпичная кладка внутренних стен и перегородок начата на 4 этаже.

4. Начаты работы по устройству лицевой версты наружных стен 3 этажа.

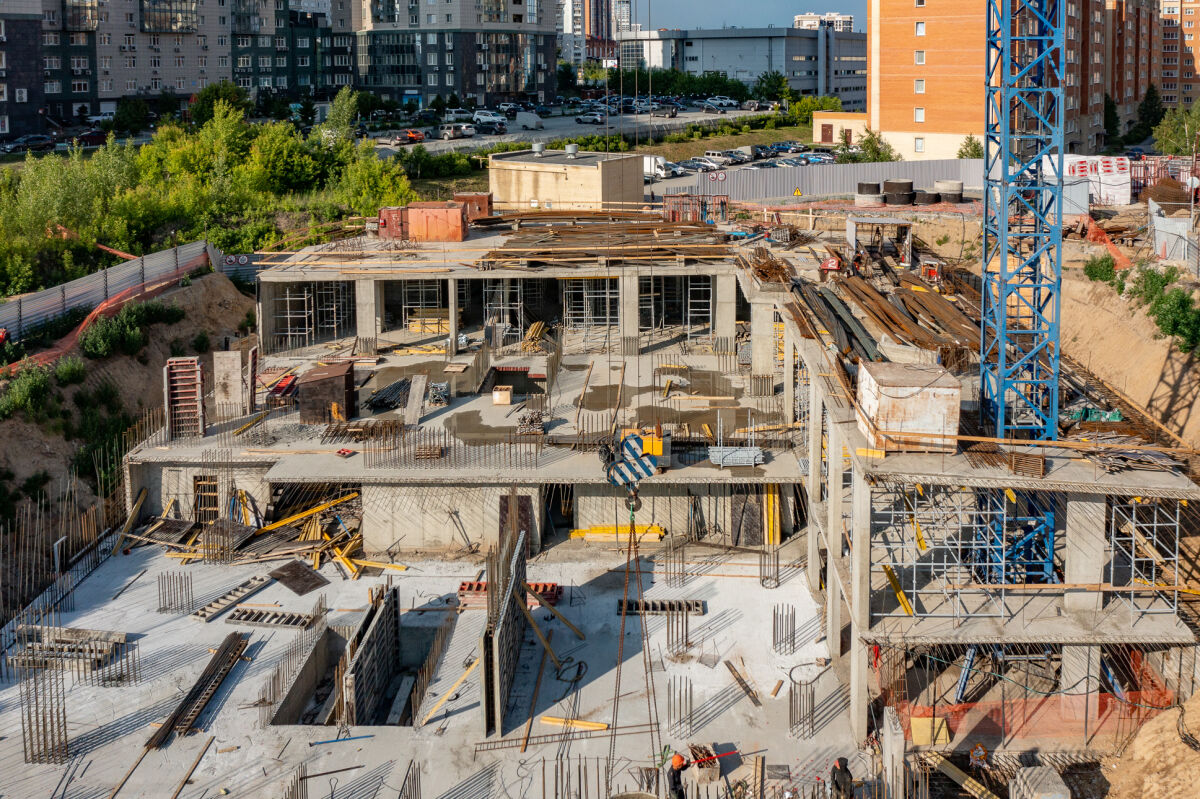

По 2 части парковки залито 35%: ростверка, вертикальных конструкций -2 этажа, плиты перекрытия -2 этажа. Залита часть вертикальных конструкций -1 этажа.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

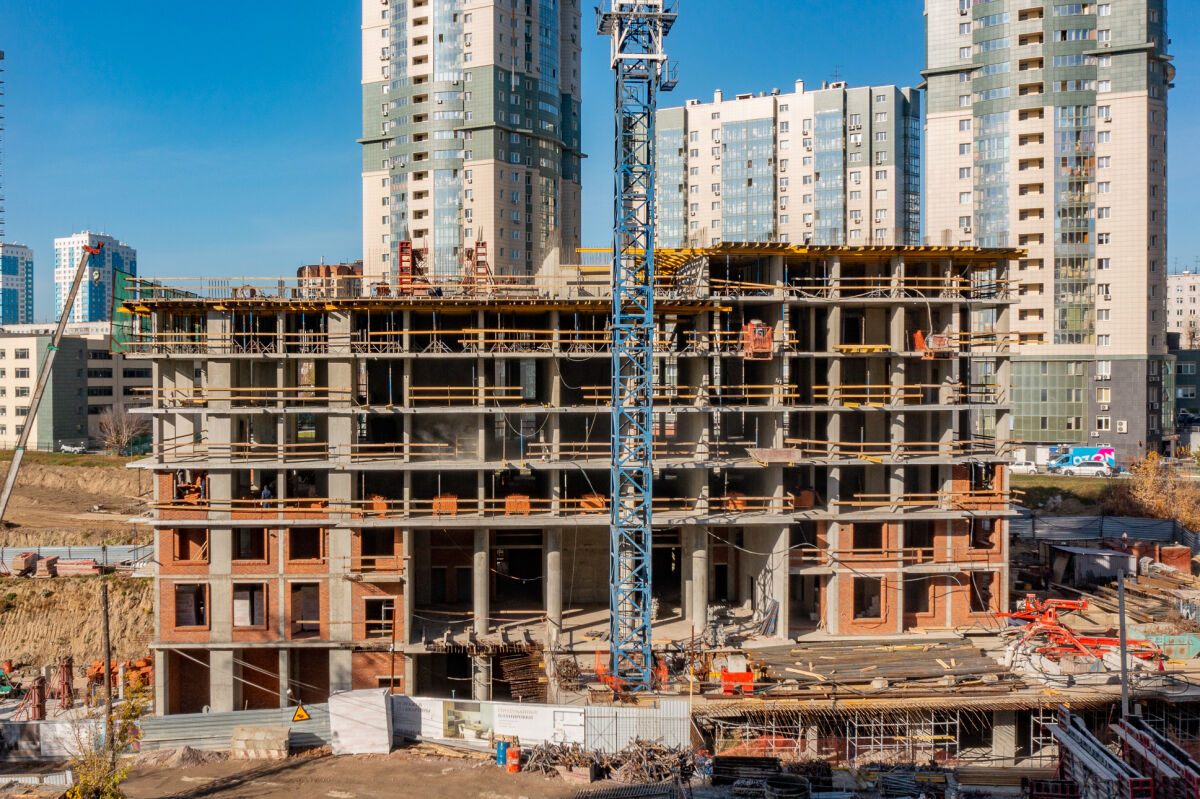

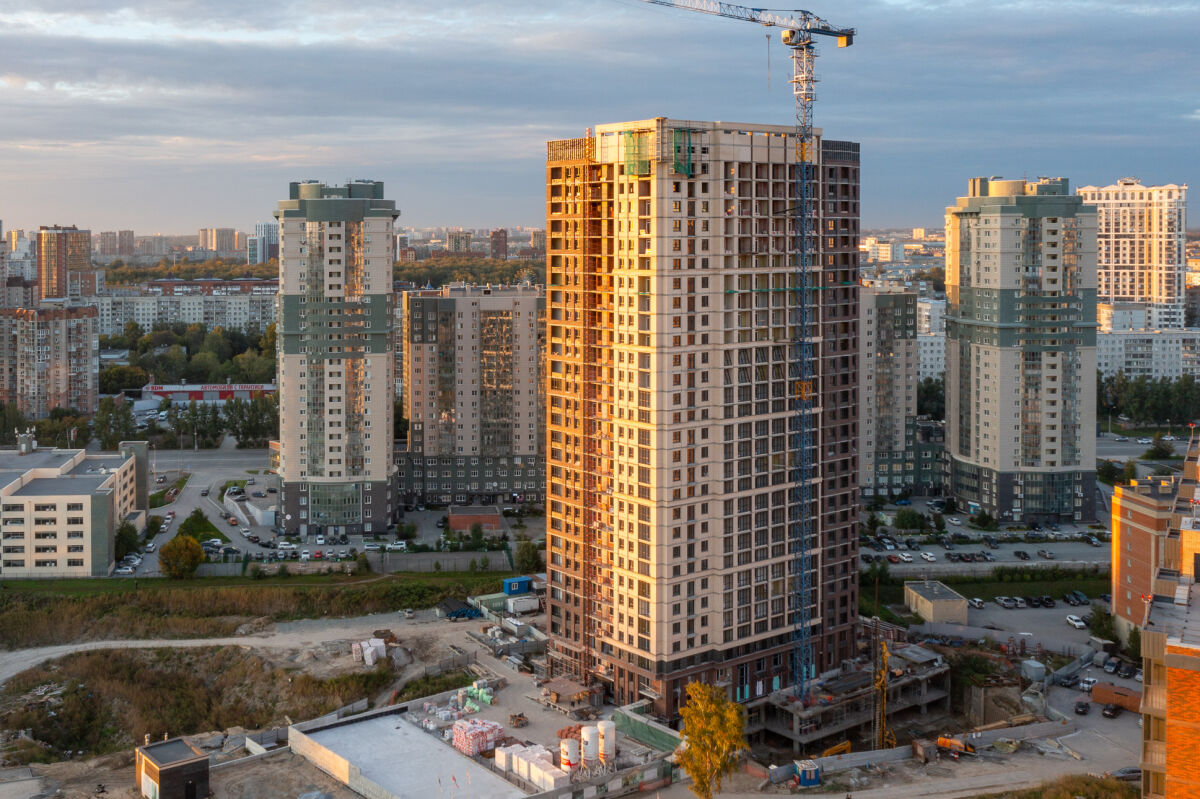

Октябрь 2023

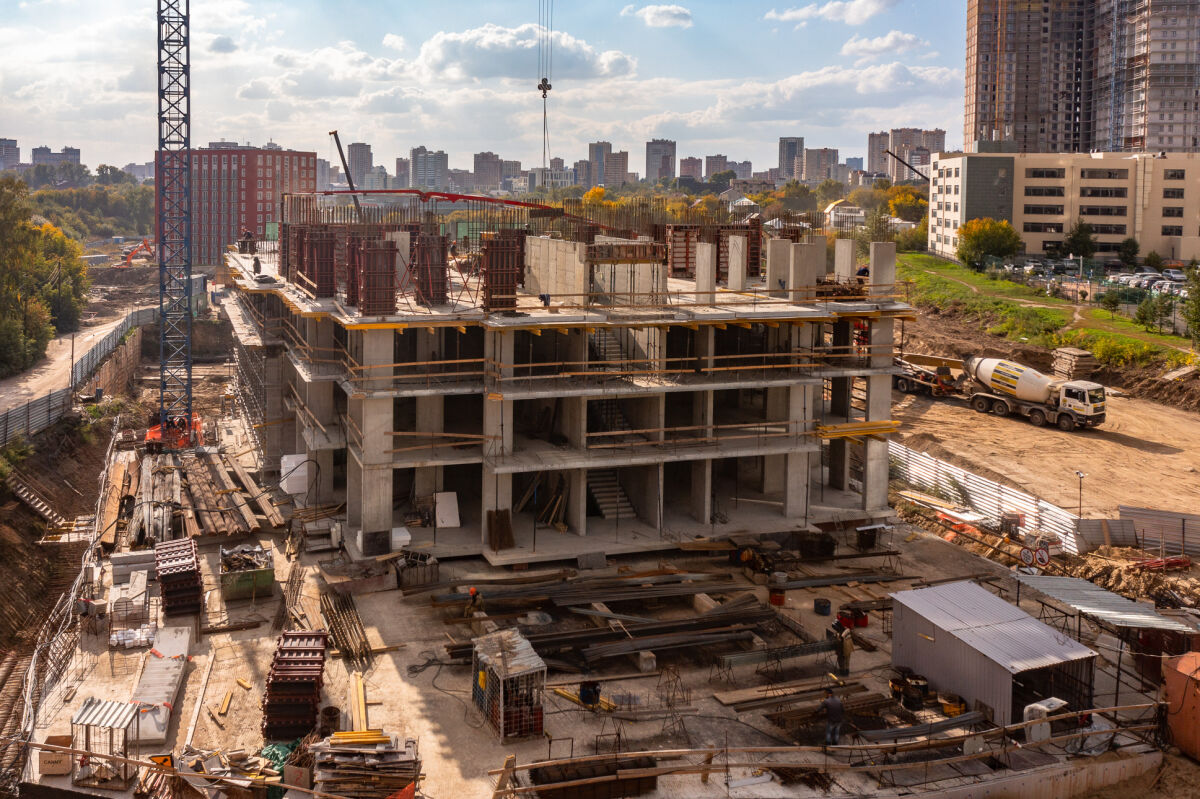

Результаты строительства:

🧱 ведутся работы по устройству плиты перекрытия 8 этажа;

🧱 кирпичная кладка внутренних стен и перегородок производится на 3-м этаже;

🧱 на 70% завершены работы по устройству свай парковки;

🧱 ведутся работы по обратной засыпке пазух котлована.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Сентябрь 2023

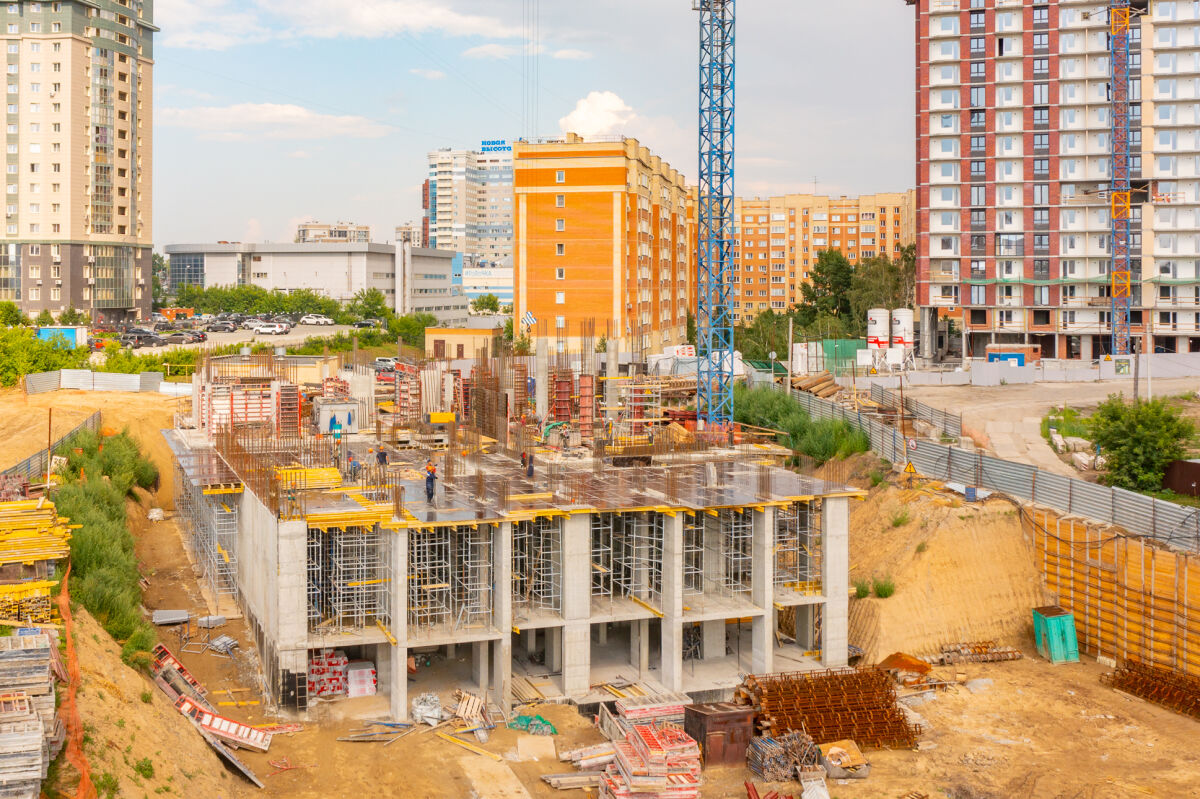

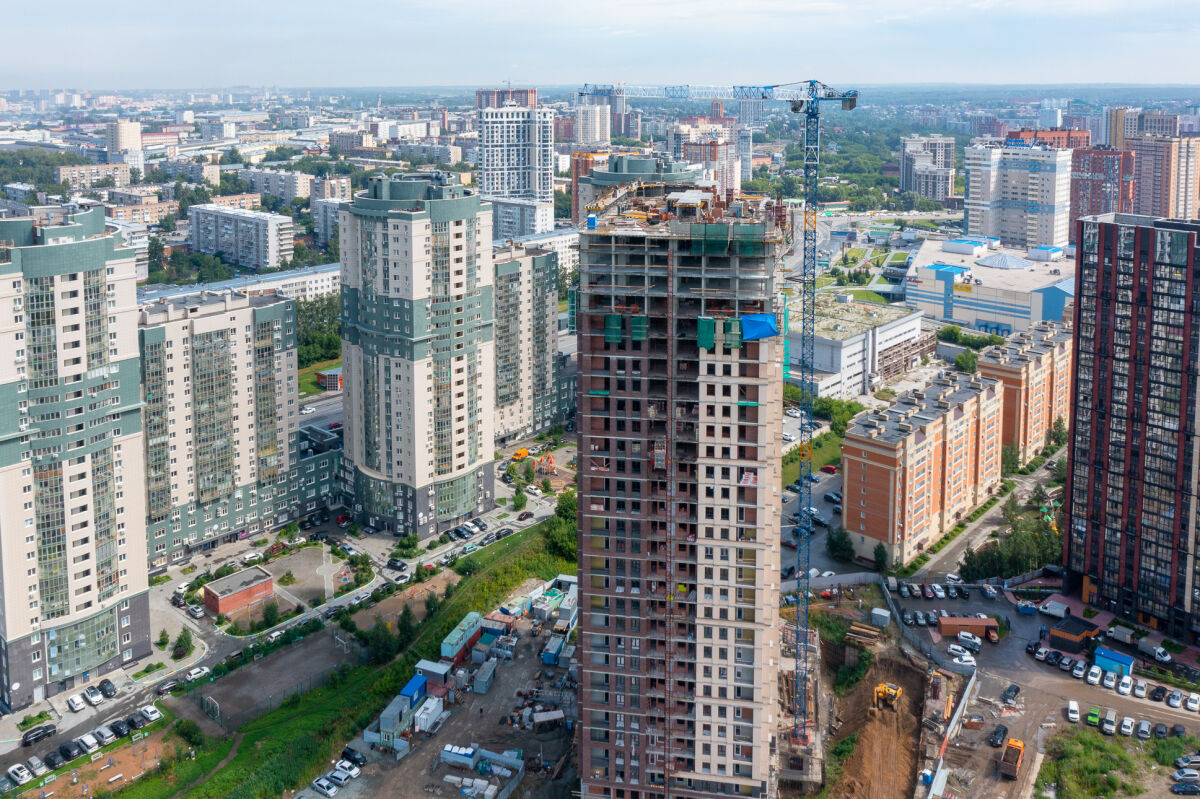

 Делимся результатами строительства:

✔ каркас жилого дома возведен до 3 этажа;

✔ идет армирование вертикальных конструкций 3-го этажа;

✔ на 70% завершены работы по устройству свай парковки;

✔ частично выполнены работы по гидроизоляции стен и обратной засыпке пазух котлована.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Август 2023

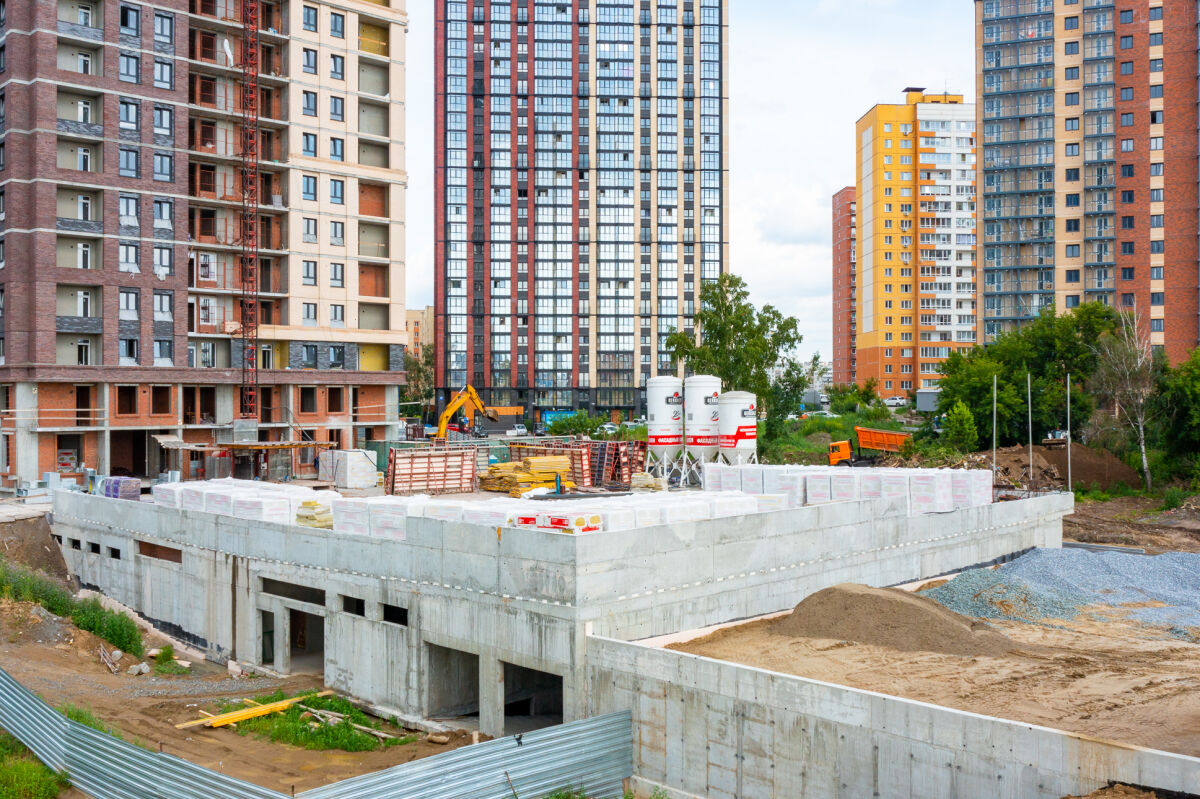

Динамика строительства:

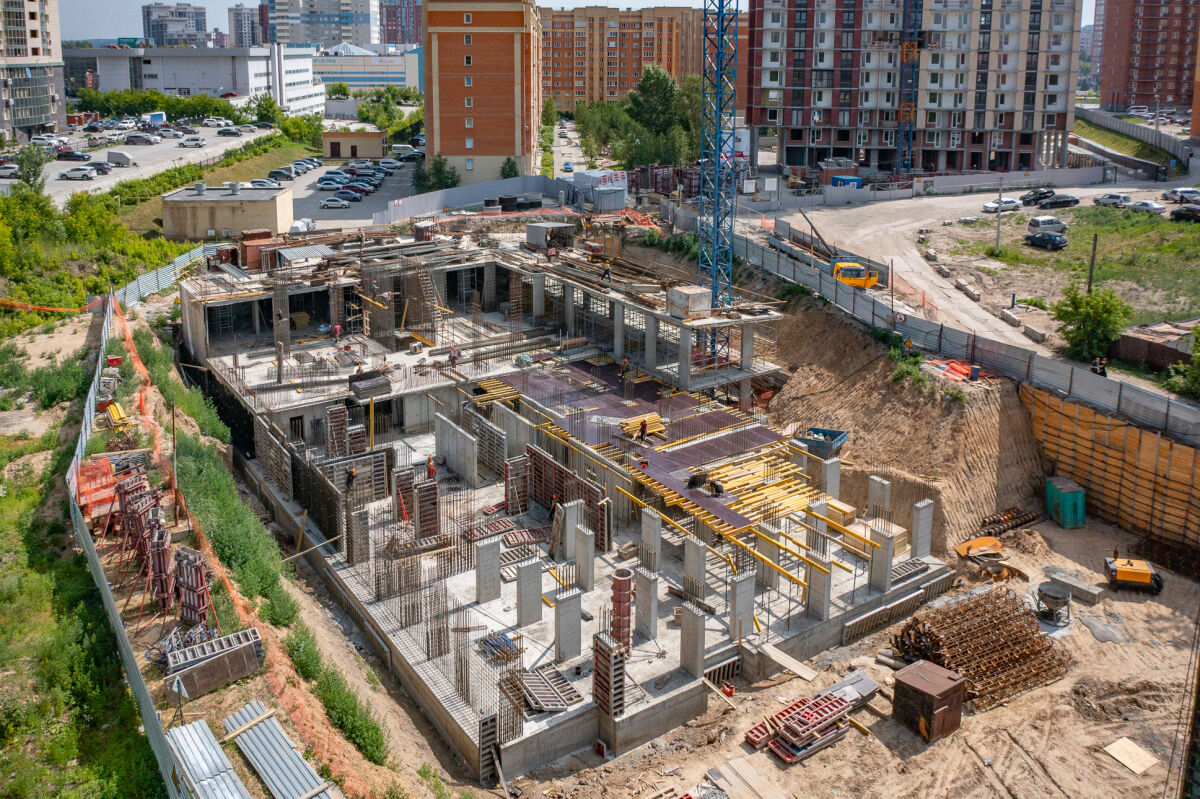

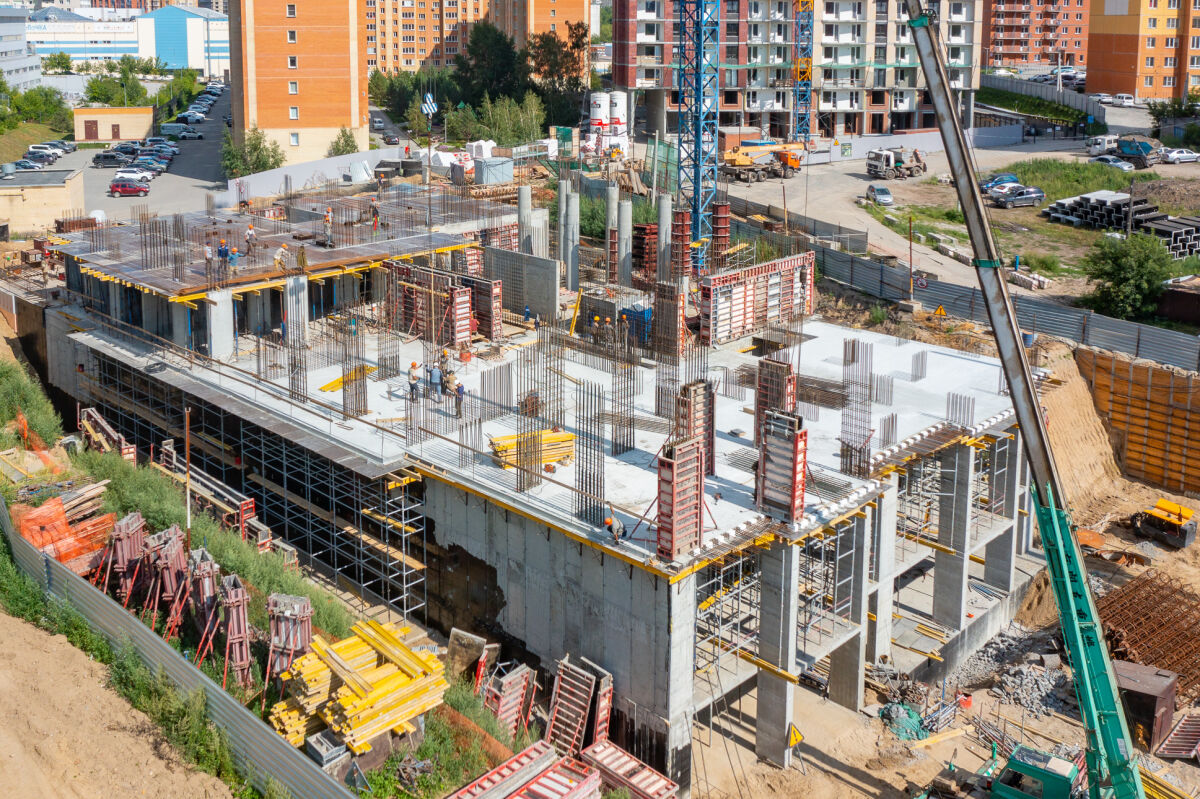

В полном объеме выполнены работы по устройству ростверка, наружных стен и колонн -2 этажа, так же залита плита перекрытия -2 этажа. Ведутся работы по устройству вертикальных конструкций -1 этажа и плиты перекрытия - 1 этажа. Начата установка вертикальных конструкций 1 этажа.

Частично выполнены работы по гидроизоляции стен и обратной засыпке пазух каркаса жилого дома.

На 70% завершены работы по устройству свай парковки.

Звоните: +7 (383) 209-28-44

Пишите:

Смотрите:

Июль 2023

Текущие результаты:

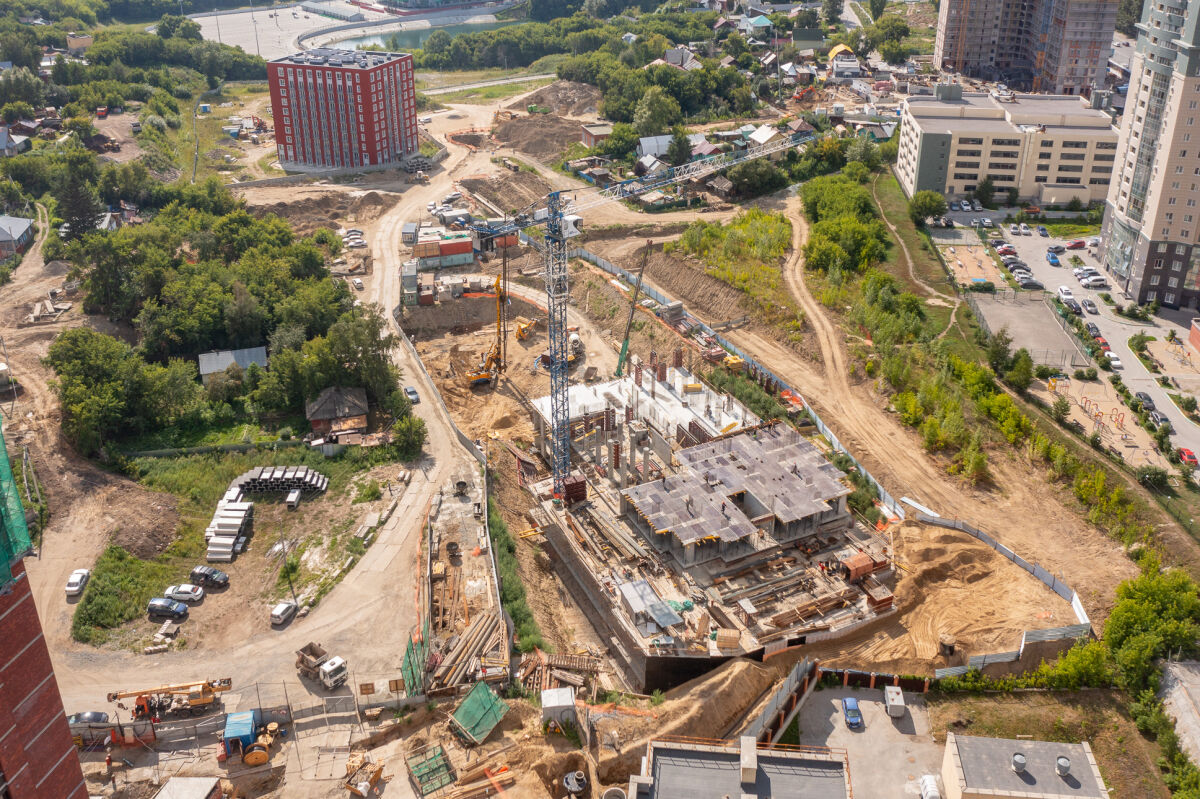

На 100% завершена установка фундамента под дом и ведутся работы по устройству вертикальных конструкций 2 этажа на парковке.

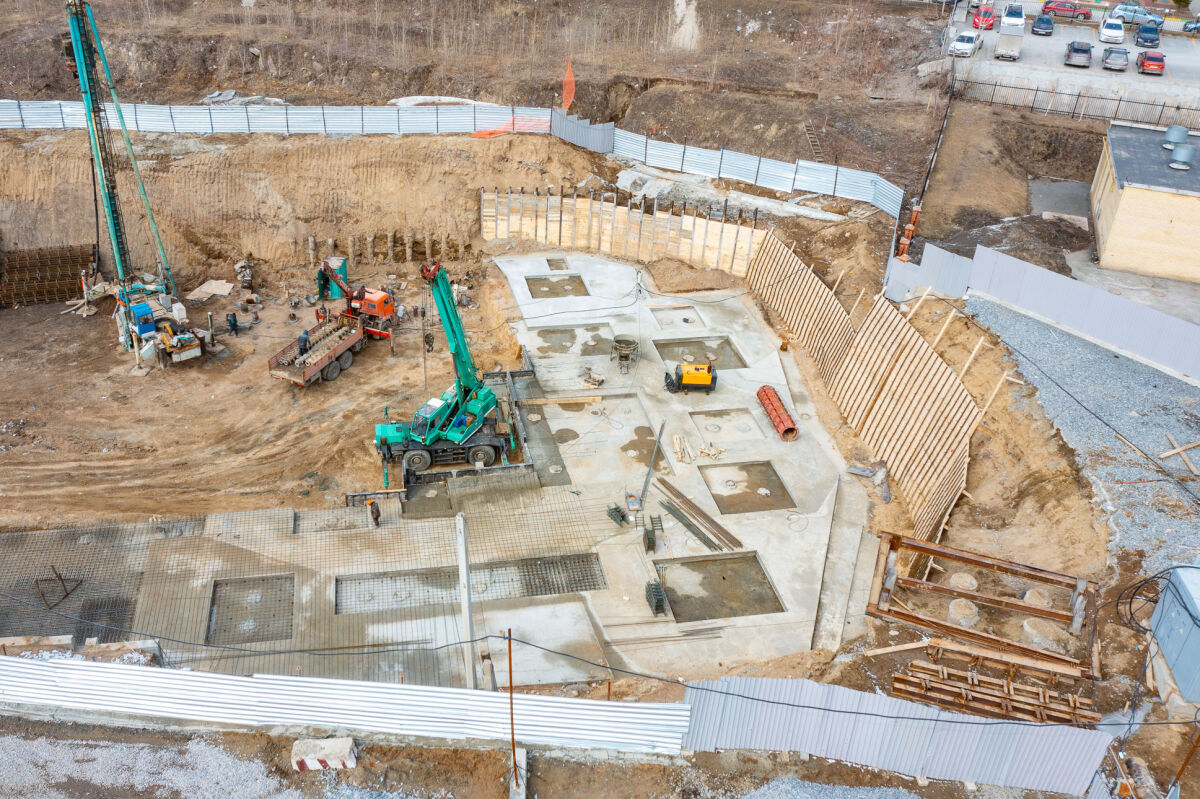

Выполнено 90% шпунтового ограждения и ведутся работы по устройству свайного поля 2 части парковки.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Июнь 2023

Рассказываем о результатах:

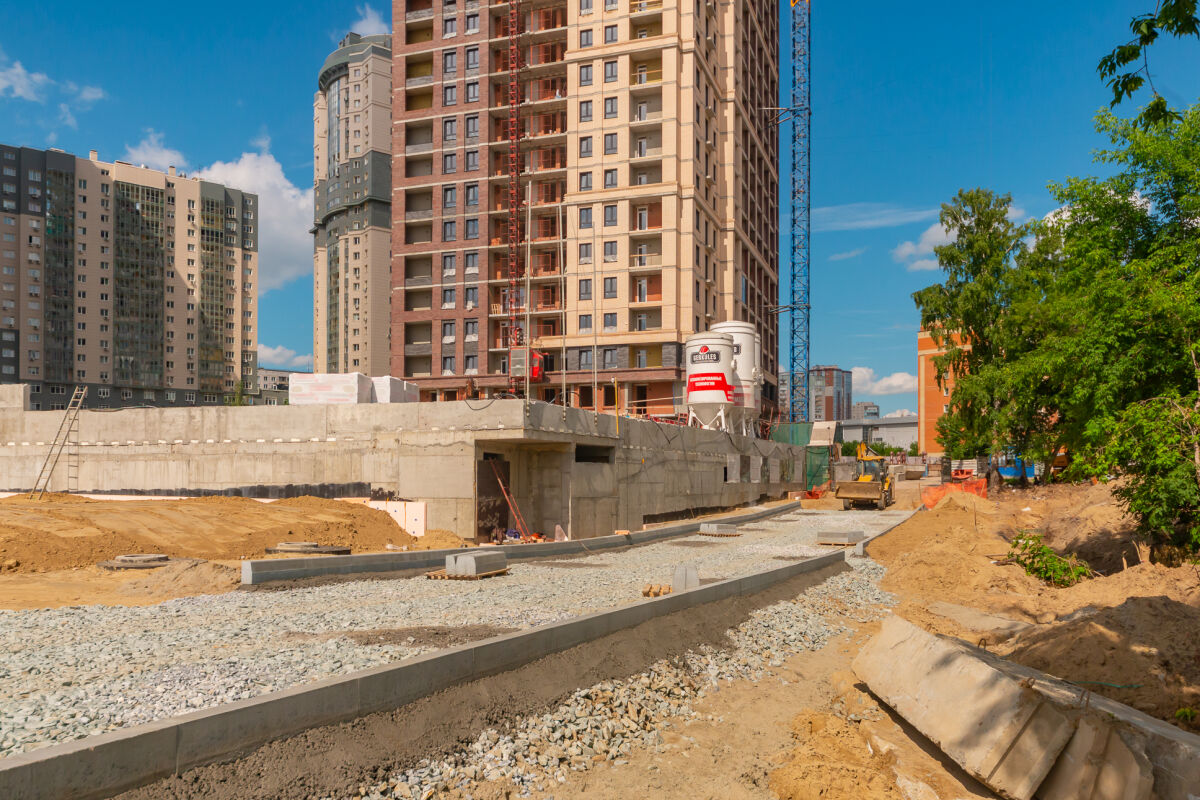

Готова 1/3 часть ростверка под дом и начата установка вертикальных конструкций на нем. Свайное поле под домом готово на 80%.

Ведутся работы по устройству грунтового ограждения парковки. 1 этап парковки выполнен на 90%, осталась еще одна захватка плиты покрытия. Продолжаем разработку котлована под 2 этап автостоянки.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Май 2023

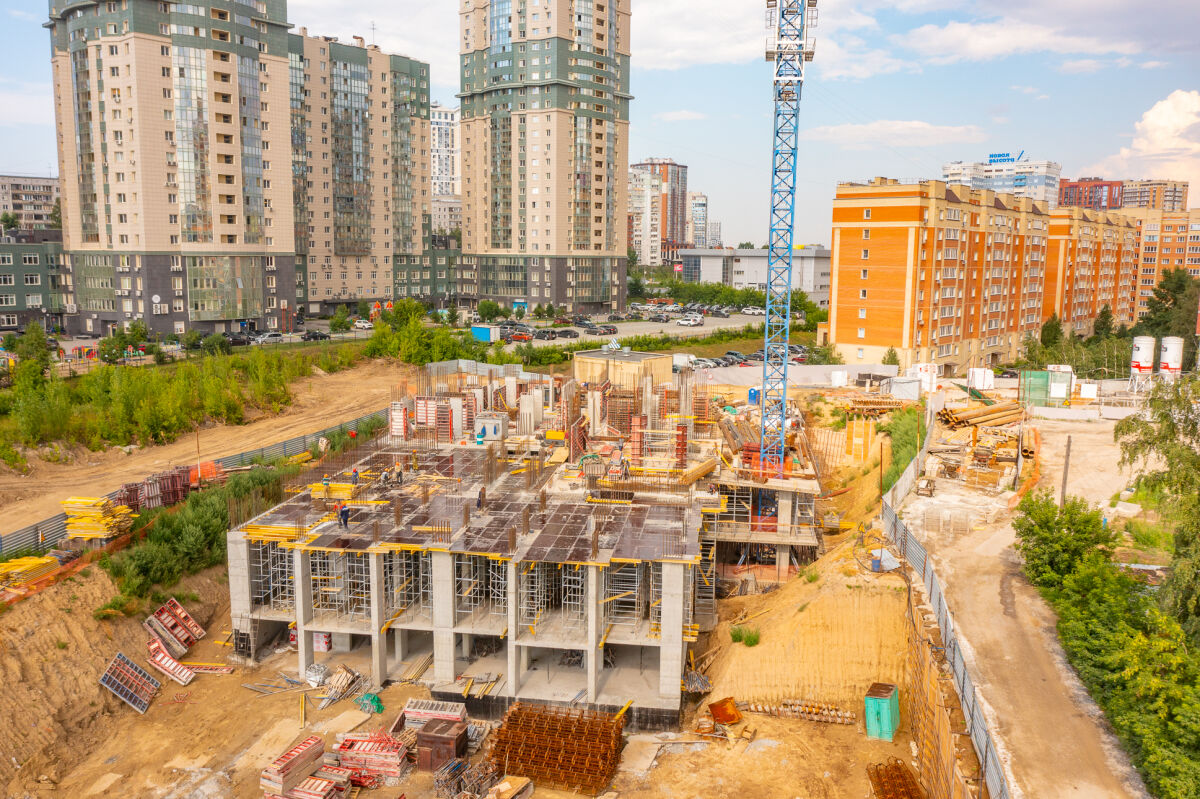

Продолжаем разрабатывать котлован под парковку. Ведутся работы по устройству свай под жилой дом.

Начали устройство бетонной подготовки жилого дома:

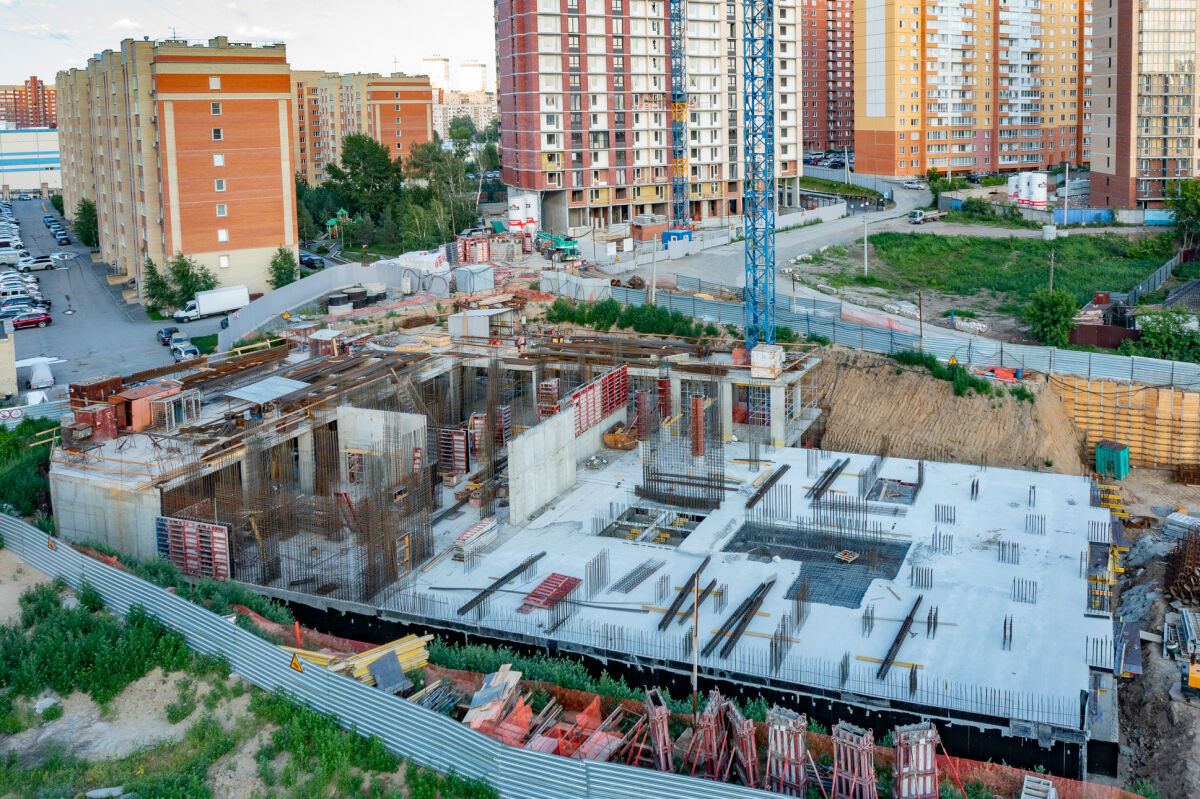

  1. Залита часть фундамента подземной автостоянки.
  2. Залиты вертикальные конструкции -2 этажа подземной автостоянки (п/а) и часть плиты перекрытия.
  3. Начато бетонирование вертикальных конструкций -1 этажа п/а.

Новый облёт объекта уже на нашем ютуб-канале!

Звоните: +7 (383) 209-28-44

Пишите:

Смотрите:

Апрель 2023

   Ведутся работы по устройству фундамента на парковке, по устройству свай под жилой дом. Разработка котлована под дом завершена, но еще остаётся устройство котлована под парковку.

Звоните: +7 (383) 209-28-44

Пишите:

Смотрите:

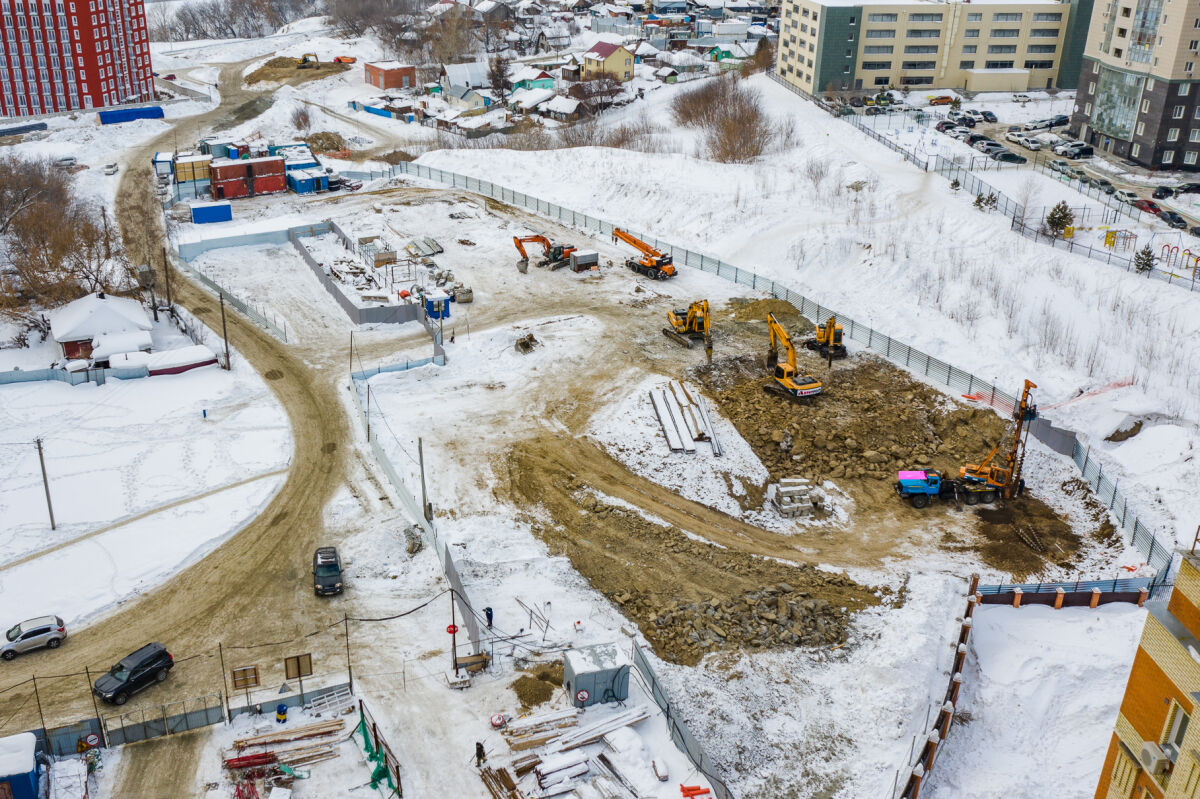

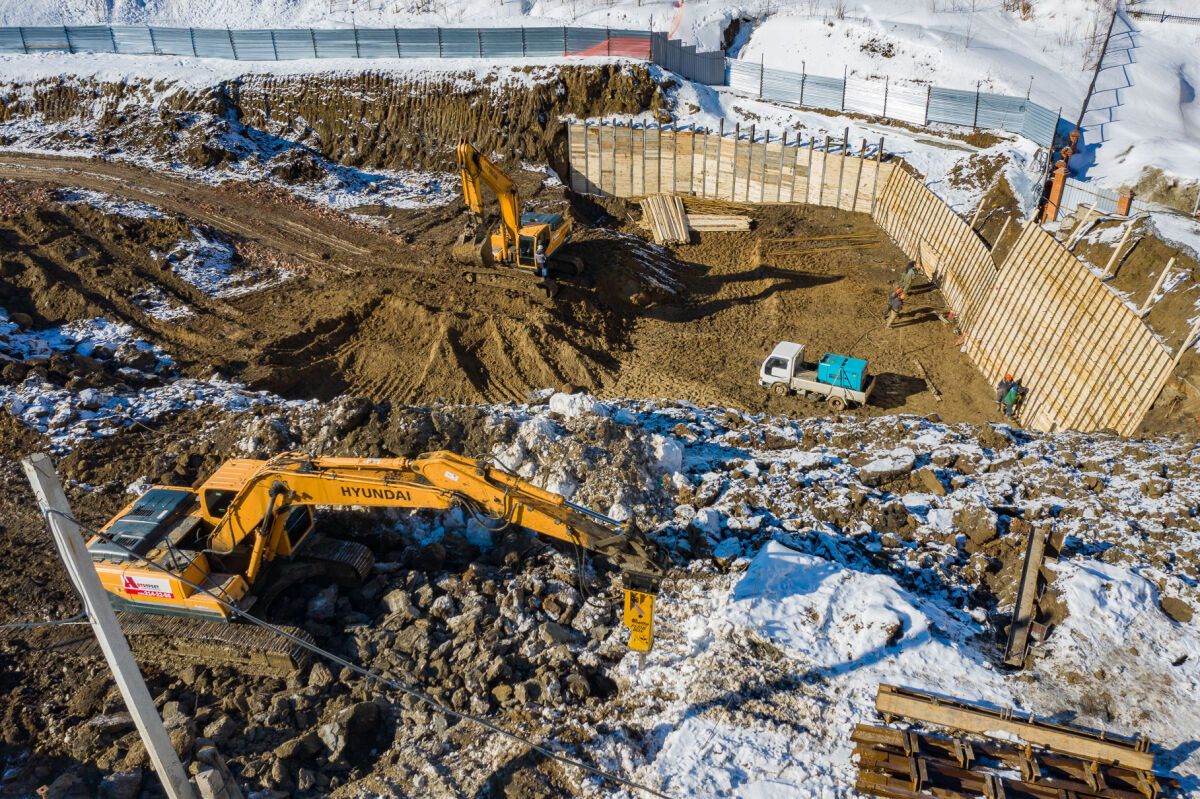

Март 2023

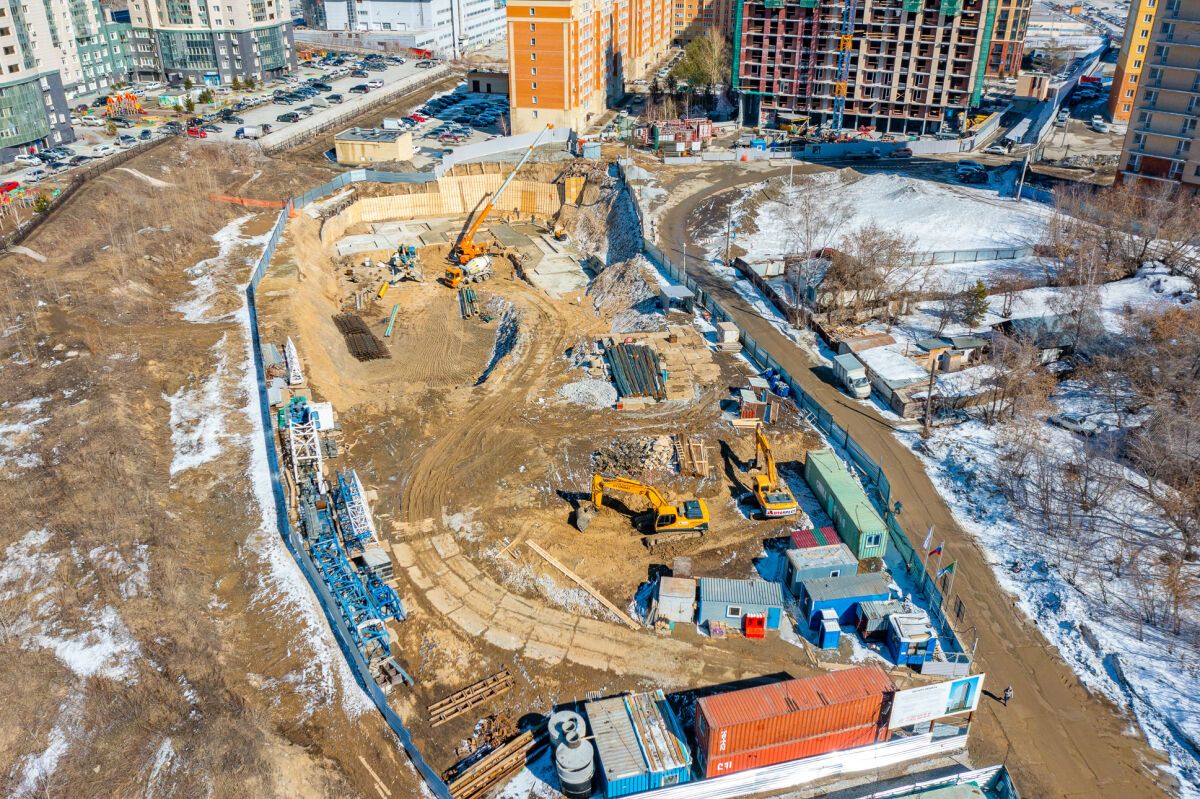

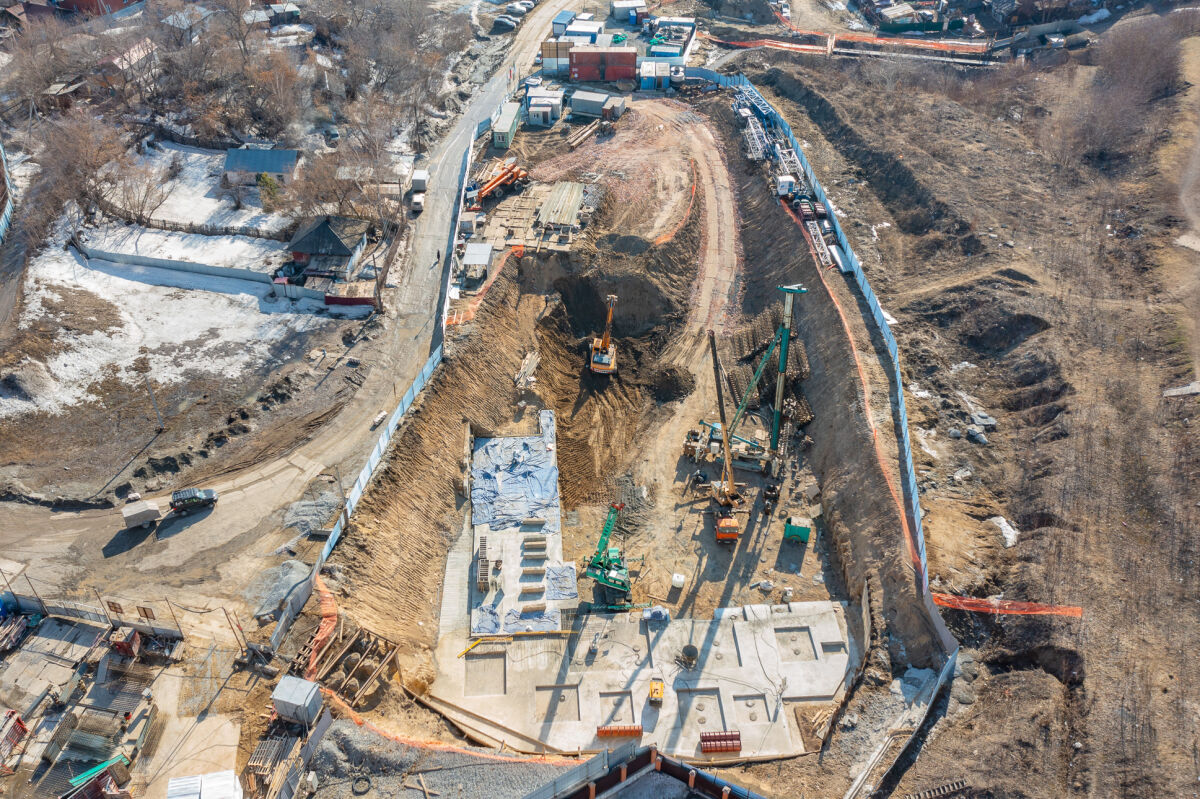

Завершено устройство забора строительной площадки. Ведутся работы по устройству котлована и шпунтового ограждения. Также начаты работы по устройству свай подземной автостоянки.

Делимся видео на YouTube - каналеhttps://youtube.com/shorts/aUGP49wmauI?feature=share

Ответим на все ваши вопросы: +7(383)209-28-44.

Февраль 2023

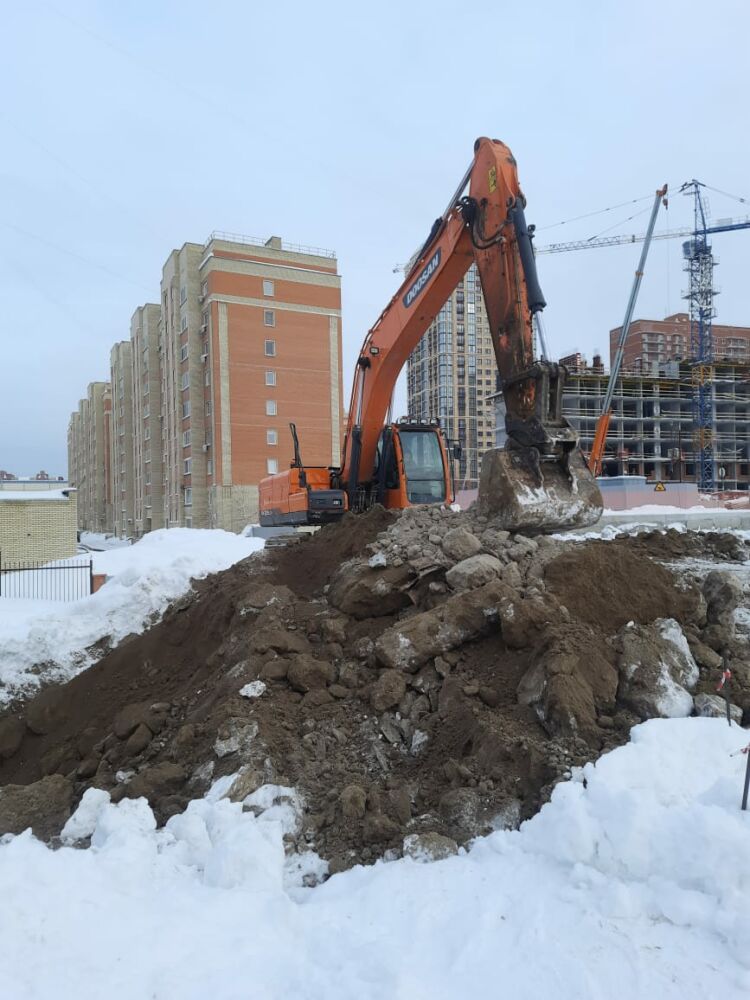

На данный момент идет разработка котлована. Ведутся подготовительные работы по строительству дома. Проводим установку шпунтового ограждения котлована.

Более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ Вы можете получить по телефону отдела продаж: +7(383)209-28-44.

Наш Телеграм : https://t.me/smssnsk

Наш Вконтакте : https://vk.com/clubsmss

Январь 2023

Ура! Мы приступили к строительству нового объекта ЖК "Менделеев"!
